Подход к строительству фундамента должен быть очень ответственным, иначе в ходе эксплуатации здания вы не избежите различных мелких неприятностей. В худшем случае может потребоваться демонтаж всего строения и устройство фундамента заново, а это дороже, чем постройка двух новых аналогичных домов. Именно поэтому каждому будущему владельцу дома, который хочет сэкономить на строительстве, так важно знать, как залить фундамент своими руками.
Использования миксера
Миксером называется автобетономешалка. Он доставляет на участок заказанное количество готового раствора. Заливка бетонного фундамента миксером проводится в течение нескольких часов, что является главным преимуществом способа. Но при этом придется учесть расходы на аренду техники.
Для успешного выполнения работ подготовьте подъезд для машины и специальные желоба. В качестве материала лучше использовать листовое железо. Желательно сделать их несколько разной длины. Технология заливки фундамента миксером представляет собой перемещение готового раствора из барабана машины одновременно по нескольким желобам в опалубочное пространство. Чем больше будет точек подачи состава, тем меньше работы придется выполнять вручную для его распределения.
Особенности применения бетононасоса
Заливка ленточного фундамента под дом своими руками
Ленточный вид наиболее часто используют для строительства частных домов, гаражей и бань. Выполнить работы по его монтажу можно самостоятельно, изучив технологию и следуя инструкции.
Описание и классификация ленточного основания
Ленточный фундамент для дома устраивается в виде замкнутого контура из заводских или залитых на месте железобетонных блоков, уложенных под несущие стены. Основание возводится по периметру здания и под внутренними несущими конструкциями.
По способу устройства они делятся на два вида:
- Монолитный — предусматривает монтаж опалубки и обвязку арматурного каркаса с последующей заливкой бетоном непосредственно на участке. Плюс этого метода в создании фундамента, применяемого для домов различной формы и обеспечивающего устойчивость к высокой нагрузке.
- Сборный вариант предполагает укладывание готовых бетонных блоков ни раствор и соединение их армирующей проволокой. Скорость постройки увеличивается, но прочность при этом не ухудшается. Прямолинейная конструкция блоков позволяет реализовать только простые архитектурные формы здания. Сборное основание не рекомендуется для домов с подвалом, наличие горизонтальных и вертикальных швов потребует расходов на гидроизоляцию.
Второй критерий классификации ленточного фундамента — глубина заложения.
- Мелкозаглубленный тип устанавливается на 0,4-0,7 метра, он используется для легких каркасных или деревянных зданий.
- Глубокозаглубленный вариант закладывается ниже отметки уровня промерзания почвы в области, где ведется строительство.
Преимущества и недостатки ленточного фундамента
Перед обустройством такого основания под дом изучают все «плюсы» и «минусы» конструкции. Это касается и монолитного ленточного основания.
Плюсами данного основания считают:
- простоту устройства;
- универсальность;
- способность выдержать нагрузки от веса строения и давления почвы;
- не нужность выполнения больших объем земляных работ;
- возможность обустройства подвального помещения при расположении уровня грунтовых вод на глубине от 1,5 м от поверхности;
- применение на всех типах грунта, даже на пучинистом, при условии выполнения качественной гидроизоляции, ливневой канализации, дренажа и утепления.
Заглубленное основание имеет следующие «минусы»:
- иногда необходимо проводить сложные земляные работы и использовать тяжелую строительную технику;
- потребность проведения работ по утеплению и гидроизоляции;
- невозможность возведения при залегании грунтовых вод на уровне выше 1,5 м.
Ленточный фундамент часто используют при строительстве домов и коттеджей
Ленточный фундамент из железобетона служит многие годы и в том случае, если дом возводят из полнотелого кирпича. Стоимость такого основания намного ниже, конструкции из винтовых свай.
Разметка под фундамент
Для обозначения рубежей фундамента следует точно знать параметры здания. Ширина ленточного основания должна превышать толщину стен на 10-20 см; ширина фундамента под тащащими внутренними перегородками соответствует их толщине. Дно траншей обычно располагается на 20 см ниже степени промерзания почвы, но это не относится к мелкозаглубленным фундаментам.
Схема поэтапной разметки фундамента
Для разметки потребуется:
- ювелирный шнур, моток шпагата или лески;
- деревянные колышки;
- рулетка;
- угольник;
- отвес.
Разметка фундамента
Разметка фундамента
Участок освобождают от рослой растительности, убирают большие камни и все, что может помешать работе. Затем определяют благосклонность одного из углов фасада и вбивают колышек в землю.
Грамотная разметка фундамента ленточного образа
Для определения остальных углов потребуются точные измерения:
- от колышка отмеряют ширину фасада и устанавливают другой маячок;
- с помощью отвеса выставляют вертикаль первого угла и от нее натягивают леску перпендикулярно черты фасада;
- посредством угольника определяют последний угол здания и опять вбивают колышек;
- соединяют колышки натянутой леской;
- измеряют обе диагонали образовавшегося периметра и сравнивают, если диагонали имеют различную длину, корректируют расположение маячков.
Проверка правильности разметки фундамента
Разметка фундамента
Внешний периметр разметки готов, сейчас необходимо сделать внутренний. Для этого по обе стороны каждого колышка вбивают еще по одному мачку на дистанции 40 см. Они должны располагаться точно на линии разметки. Между противолежащими колышками натягивают шпагат и получают внутренний периметр. Дальше размечают все внутренние тащащие стены и точно так же устанавливают маячки. После этого остается установить самую низкую точку разметки, с которой будет производиться отсчет глубины траншеи.
Заливка ленточного фундамента: технология и порядок выполнения работ
Такой выбор обусловлен тем, что заливка ленточного фундамента не требует больших финансовых затрат и может быть проведена самостоятельно без применения крупной строительной техники.
Для его возведения совсем не обязательно иметь специальные строительные навыки. Справиться с этой работой каждый может самостоятельно, изучив предварительно последовательность действий и технологию заливки бетона.
Для того чтоб работа была проведена своевременно и быстро, необходимо весь процесс разделить на несколько основных этапов:
- разметка будущего фундамента на местности;
- земельные работы и рытьё траншеи;
- сооружение и установка опалубки;
- монтаж и установка армирующего каркаса;
- заливка бетона.
Выполняйте работы в этой последовательности и не приступайте к следующему пункту если полностью не закончили предыдущий.
Разметка и выкапывание траншеи
Перед началом разметки нужно очистить весь участок от остатков строительного мусора, растительности и других посторонних предметов. Начертите схему будущего фундамента на бумаге с обозначением всех размеров, затем переносите эти размеры на местность.
Правильная технология заливки фундамента требует четкой предварительной разметки и для обозначения контуров фундамента на местности вам потребуется:
- строительная рулетка не менее 10 метров;
- деревянные колья или металлические прутья для обозначения углов;
- прочная и толстая нить (бечевка) для обозначения контура;
- угольник.
Переносите размеры на поверхность в масштабе 1:1 и проверяйте правильность углов при помощи строительного угольника. Для создания правильных геометрических форм, используйте проверку размера по диагонали между наружными и внутренними углами разметки. После этого можно приступать к рытью траншеи согласно установленной разметке.

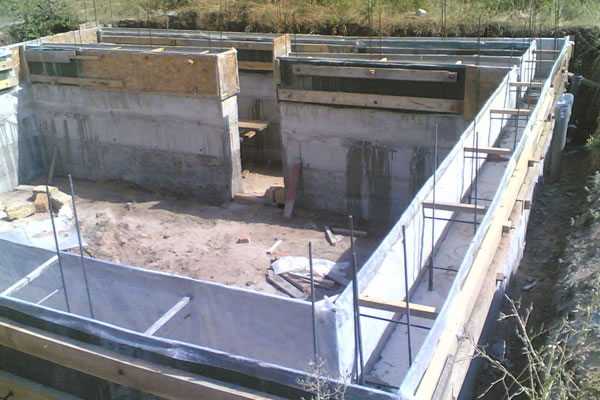

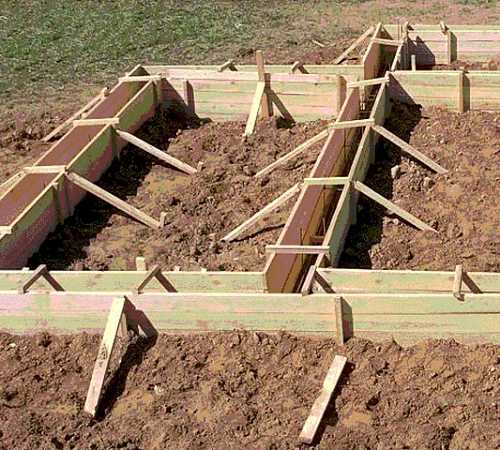

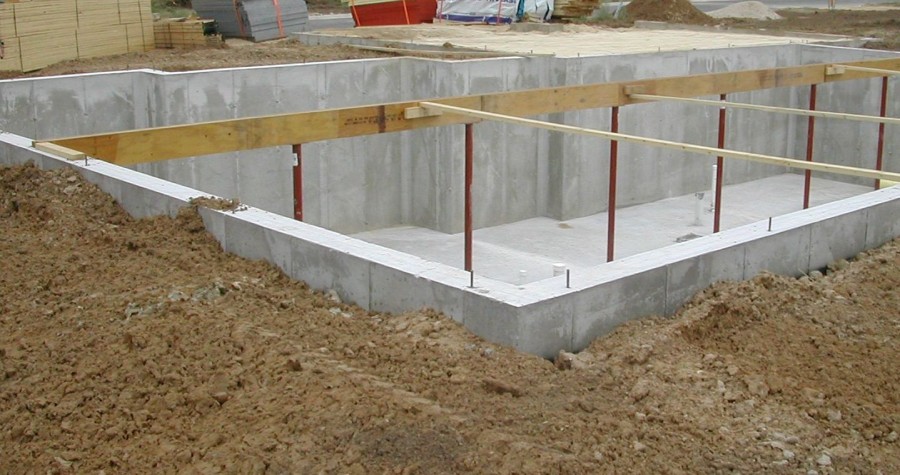

Установка опалубки и арматуры

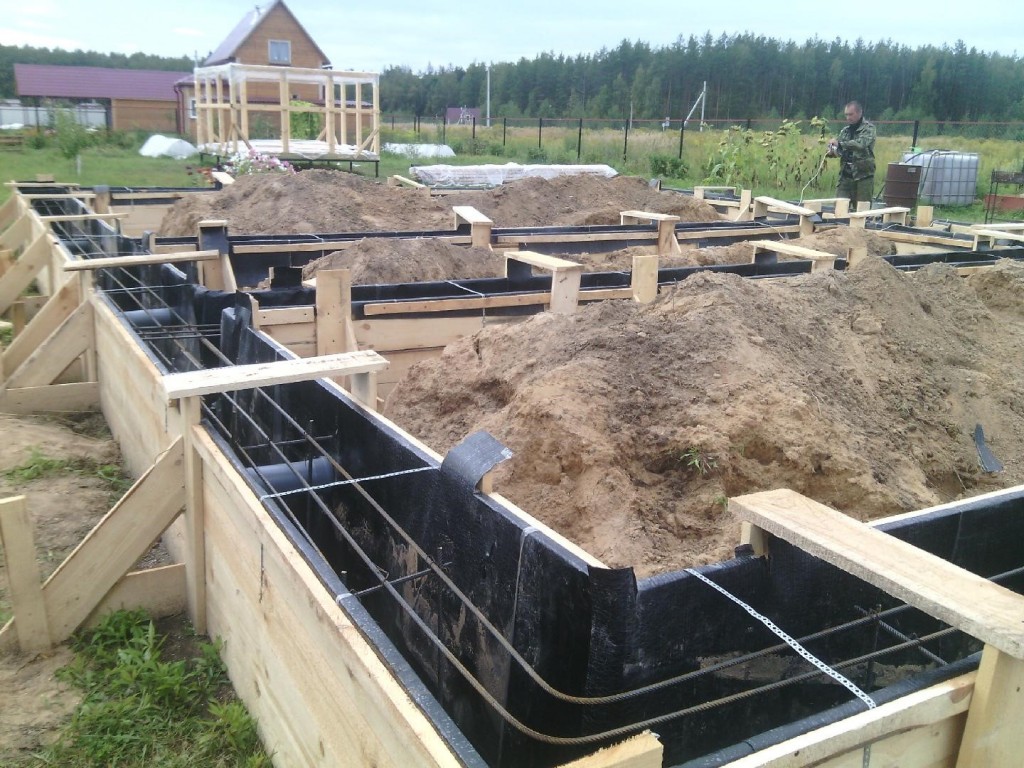

Для создания основания небольшого частного дома, достаточно глубины траншеи в 50-60 см. Перед установкой опалубки и арматуры, на дне траншеи необходимо создать компенсирующую подушку для того чтоб понизить давление фундамента на грунт за счет распределения нагрузки.
Для создания подушки необходимо засыпать слой песка на дно, толщиной в 10 см и тщательно его утрамбовать, предварительно смочив водой. Затем укладывают слой щебёнки, толщиной в 5-10 см и так же утрамбовывают.
Если производится заливка фундамента бетоном при минусовой температуре, то смачивать песок не нужно.
Если на вашем участке плотный грунт, который позволяет создать траншею с идеально ровными краями четко по размерам, то установка опалубки не обязательна. Если же грунт сыпучий, то для создания нужной формы монтируется опалубка из деревянных досок или фанеры. Важно помнить, что опалубка должна выступать над поверхностью как минимум на 20-30 см.

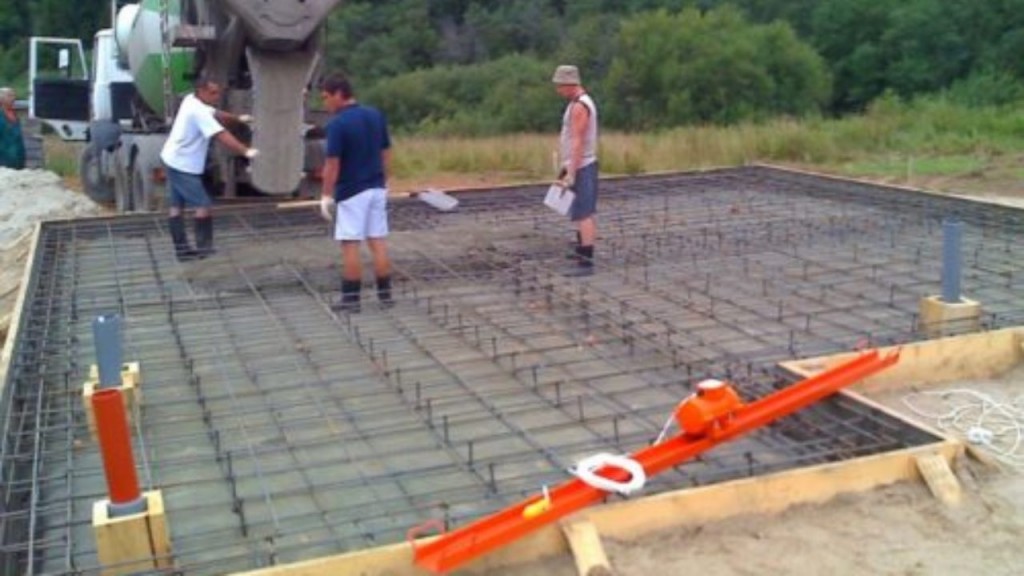

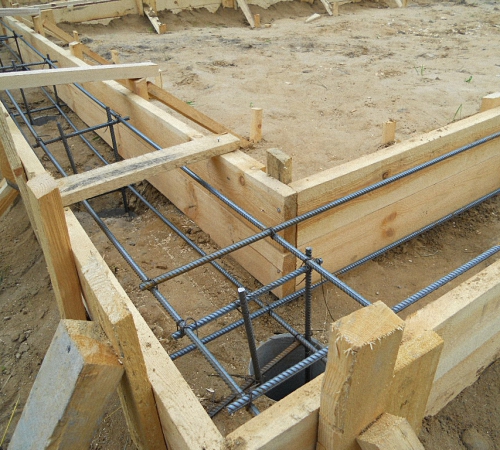

На следующем этапе необходимо изготовить металлический каркас из арматуры – стальных прутьев диаметром 10-12 мм. Каркас из арматуры служит для укрепления ленточного фундамента и предотвращения его деформации во время смещения почвы или сезонных расширений. Каркас укладывается внутрь опалубки и закрепляется металлической проволокой.
Важно учитывать, что размер армирующего каркаса должен быть немного меньше размера фундамента, примерно на 5-8 см для того, чтоб элементы арматуры были полностью залиты бетоном и не выступали за его пределы.

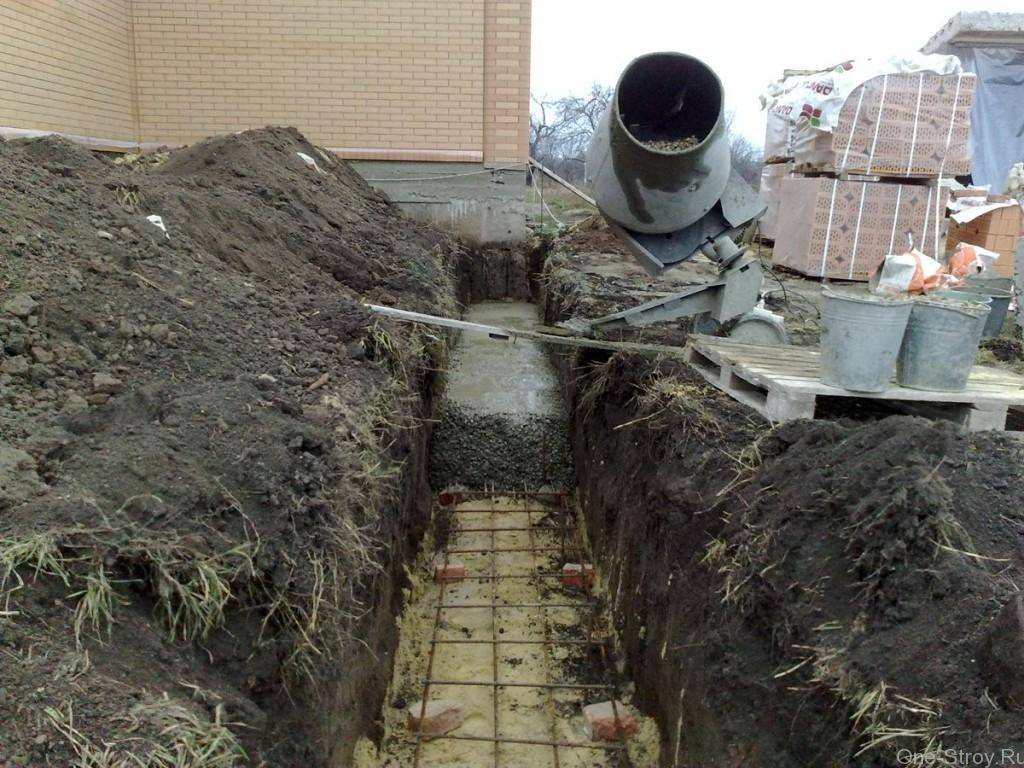

Заливка фундамента бетоном
Для расчета необходимого количества бетона, нужно перемножить между собой ширину фундамента, высоту и общую длину, так мы получим необходимый объём раствора. Можно заказать уже готовую смесь в строительной организации или приготовить её самому перемешав 1 часть цемента, 3 части песка и 5 частей щебенки или гравия с необходимым количеством воды до консистенции жидкой сметаны.
Если производится заливка фундамента зимой, то некоторая часть воды замещается специальными модификаторами, которые не дают раствору быстро замерзать и обеспечивают равномерное высыхание. Желательно заказать уже готовую смесь, поскольку весь раствор необходимо заливать с небольшими промежутками по времени, чтоб слои бетона не успевали застывать и образовывать холодные швы, через которые может проникать влага. Можно взять в аренду одну или несколько стационарных бетономешалок для ускорения процесса или заказать бетоносмеситель (миксер).

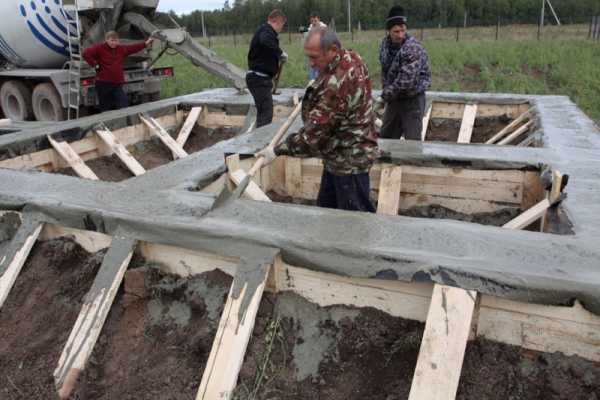

При наличии бетонной смеси, работа происходит по следующему алгоритму:

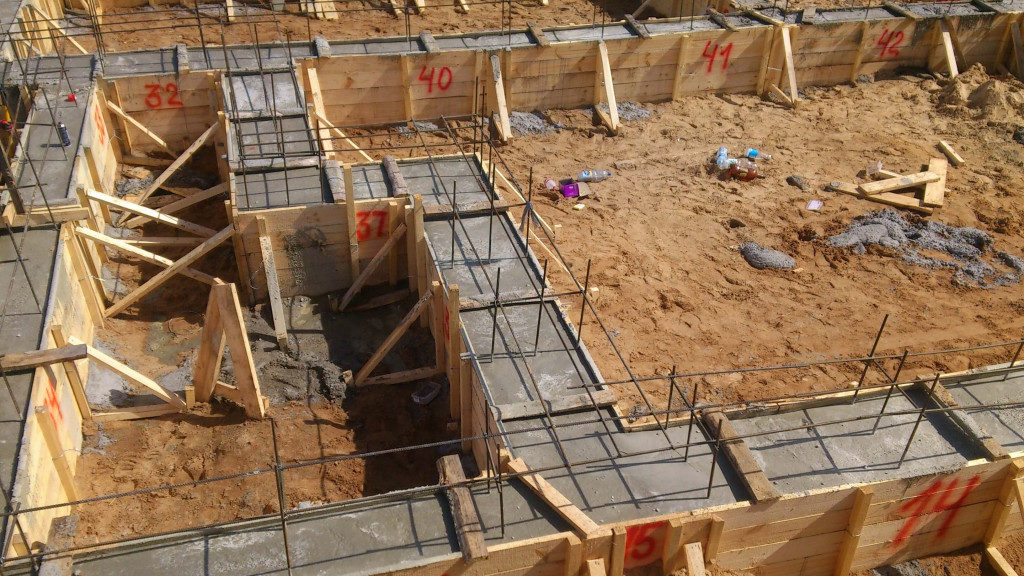

- Раствор заливают в опалубку слоями по 20 см.
- Каждый слой необходимо по возможности утрамбовать и обработать погружным строительным вибратором для устранения пустот.
- При отсутствии строительного вибратора, необходимо молотком постукивать по опалубке создавая вибрацию залитой массы.
- По достижению заданного нулевого уровня, верхний слой максимально выравнивается и заглаживается мастерком.
Важно помнить, что если в основании ленточного фундамента предусмотрены канализационные или вентиляционные отверстия, то необходимо заранее установить в этих местах пластиковые трубы, только после этого производится заливка фундамента под дом.
Для полного высыхания раствора необходимо 3-4 недели. В жаркое время года, бетон необходимо смачивать водой для равномерного высыхания, а на ночь закрывать плёнкой.
P.S. А на десерт предлагаю посмотреть видео-ролик: Заливка фундамента
На чем можно сэкономить при строительстве фундамента
Можно ли снизить затраты на обустройстве основания — зависит как от особенностей участка, так и от типа выбранного фундамента. Основные способы экономии, при которых не пострадает качество основания:
- одним из самых дорогостоящих этапов по возведению фундамента и дома в целом является рытье траншеи и заливка бетона. Если говорить о бюджетном строительстве, то этот этап можно выполнить самостоятельно;
- обустройство мелкозаглубленного фундамента. Стоит учитывать, что сэкономить в этом случае можно будет только при строительстве легкого дома. В остальных случаях требуется заливка фундамента ниже уровня промерзания почвы;
- опалубка конструируется, как правило, из досок. В дальнейшем их можно задействовать в качестве материала для чернового пола, где внешность материала не столь важна;
- если заливается плитный фундамент, то основание можно сделать более тонким, сформировав ребра жесткости;
- замена металлической арматуры на стеклопластиковую позволяет хоть и не много, но все же сэкономить.
Подготовительный этап
Подготовка, перед тем как залить фундамент под дом, имеет большое значение. На данном этапе необходимо сделать разметку участка под основание дома согласно составленному ранее чертежу. Глубина и толщина фундамента, его местоположение на участке зависит не только от рельефа местности, но и от состава грунта. Например, болотистая или глинистая земля требует свайного фундамента, неустойчивый грунт – монолитного основания, а ленточный фундамент подходит при наличии смешанного грунта.

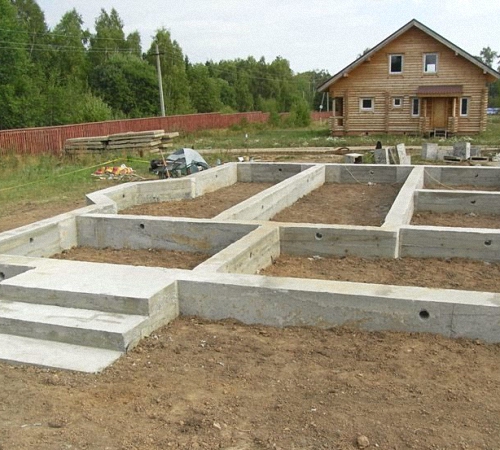

Схема разметки фундамента
Разметка проводится при помощи веревки и колышков. Выбрав нужный тип фундамента и проведя разметку согласно чертежам, можно приступать к организации отверстий под фундамент. Для свайного фундамента со сваями круглой формы необходимо воспользоваться ручным или электрическим буром, ленточного – лопатой и буром, если нет возможности использовать специальную технику. Для получения монолитного основания потребуется мощная строительная техника.
Общие этапы заливки любого бетонного фундамента
К общим этапам строительства основы здания можно отнести:
- Подготовка места под заливку фундамента под дом, изготовление опалубки с ее правильным монтажом.
Для ленточного фундамента, заливаемого в опалубку, которую монтируют в траншее, вырытой в грунте, особенностями будут распорки, упирающиеся в стенки траншеи. Для верхней части основания – цоколя распорки должны упираться в землю и образовывать с вертикальными стойками опалубки треугольники. Чтобы щиты опалубки не разъехались от давления бетона, уплотняемого вибрацией, наружные и внутренние стенки опалубки можно связать вязальной проволокой. После снятия опалубки проволока обрезается, и ее торцы замазываются цементно-песчаным раствором.
- Подготовка бетонного раствора и его заливка. Тут два варианта:
А. Купить готовый материал на бетонном заводе, который обеспечит его доставку на строительную площадку бетоновозом-миксером.В этом случае следует провести подготовительные работы:
обеспечить подъезд многотонной машины как можно ближе к месту заливки;
проверить, достают ли с этого места средства подачи бетонного раствора до нужных участков опалубки.
Б. Подготовка раствора прямо на строительной площадке.
Для этого закупают и завозят на площадку песок, желательно промытый речной, щебень или гравий, цемент нужной марки.

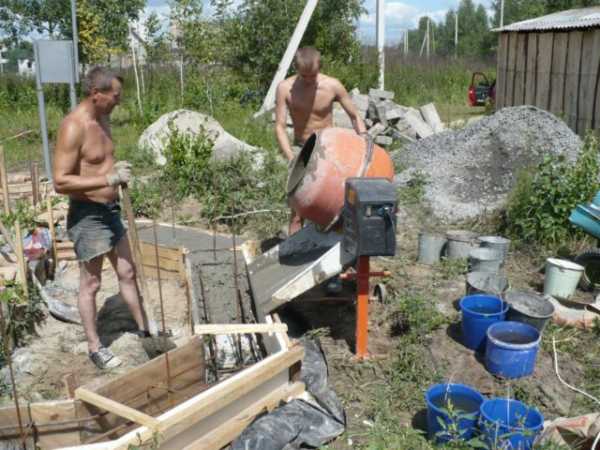

Раствор проще всего готовить в бетономешалке. Там можно приготовить за один цикл от 30 – 40 до 120 – 150 литров раствора. Готовый раствор выгружают в растворный ящик или бадью и сразу же засыпают в бетономешалку следующую порцию компонентов. Пока мешается раствор ваша задача – залить готовый бетон в опалубку и тщательно утрамбовать его.
На цикл уходит 5 – 8 минут. После нескольких загрузок/выгрузок вы сможете делать до 5 – 7 замесов в час.
На работу в таком ритме нужно несколько человек.
Варианты поэтапной заливки ленточного фундамента
Строительными нормами предусматривается три варианта поэтапной заливки фундамента:
- горизонтальная – пластами;
- вертикальная – блоками;
- диагональная – частями, под углом.
Последний способ деления заливочных участков является достаточно сложным и нерациональным при возведении фундаментов под небольшие жилые дома. Он используется в случае строительства сложных по конфигурации и громоздких объектов, а выполняется только профессиональными бригадами.
Для ленточных фундаментов целесообразно применять горизонтальный и вертикальный способ деления, или расположения швов.
Прочность фундамента после его заливки частями и последующего твердения обеспечивает правильная укладка рабочей арматуры по отношению к стыковочным швам монолита. Она должна занимать перпендикулярное положение относительно стыков. Например, при горизонтальной послойной заливке наличие вертикальной арматуры является обязательным условием. А при блочной укладке бетонной смеси необходимо не только присутствие продольной арматуры, которая имеется в любом ленточной фундаменте, но и ее прочное сцепление по углам здания и в местах расположения узлов сопряжения.
На практике, для ленточных фундаментов чаще всего используют горизонтальную заливку. Ее технология проще, доступнее и понятнее. Вариант с вертикальными швами требует устройства вспомогательной опалубки и, как результат, дополнительных трудовых и материальных затрат. Между блоками устанавливают прочные металлические перегородки, которые в процессе заполнения бетоном соседнего участка убирают.
При горизонтальном разделе слоев нередко возникает вопрос, можно ли залить ленточный фундамент неопределенными по объему частями? На что специалисты отвечают, что уровень заполнения опалубки и толщина пластов должны зависеть от расположения вертикальной арматуры. Ситуации, когда горизонтальные швы фундамента и арматурные стержни оказываются на одной отметке, не допустимы!
Еще один нюанс, который следует учитывать при устройстве ленточного фундамента частями. Если заливка подземной части конструкции выполняется просто в траншею, а опалубка ставится только для цоколя, то один из горизонтальных стыков требуется делать по уровню грунта. После этого монолит оставляется для твердения на несколько суток, иначе под массой раствора, уложенного в опалубку, может произойти разрушение цементных связей нижележащего слоя бетона.
Когда лучше заливать фундамент под дом – не совершайте эти ошибки
Здравствуйте, наши дорогие читатели.
Рады, что вы, несмотря на повседневные заботы, всё же находите время заглянуть к нам на огонёк и, скорее всего, даже советуете почитать Сайт дачу своим друзьям. И правильно делаете, ведь тут только проверенная опытом и сто процентов полезная для дачников информация.
Вот сегодня мы тоже решили включиться в популярные на строительных форумах дебаты по теме: «Когда лучше заливать фундамент под дом и какие ошибки при заливке можно совершить?»
У нас, конечно же, есть своё мнение по этому поводу, которое может и отличается от полемики «диванных» мастеров, но зато мы готовы аргументировать каждое своё слово. Читаем, это интересно.
Откуда ноги растут
Один известный киногерой как-то сказал, что толковый выбор приходит с опытом, а вот к опыту приводит выбор бестолковый. Когда всё сделано правильно, мы порой даже не задумываемся о том, каких серьёзных неприятностей избежали, зато свои ошибки запоминаем на всю жизнь.
Началось всё с постройки небольшого садового домика. Фундамент был выбран классический ленточный. Сказать по правде, о другом я тогда даже не знал, и началось…
Мне многие тогда советовали заливать фундамент под зиму, чтобы за добрых четверть года основание выстоялось и нашло своё место. Тогда, мол, не только домик, но и целый дом можно будет строить не боясь.
Сказано – сделано, хоть потрудится пришлось на славу.
Сначала расчистил от мусора выбранную площадку и нивелировал её в горизонтальной плоскости, а потому за лопату пришлось браться ещё до копания траншеи.
Потом разметка. Для этой цели забил в землю колышки и по линиям будущего основания натянул шнуровку.
А вот копать пришлось немало. Глубина промерзания у нас больше метра, а мельче ленту подымать нельзя.
Дальше поставил из досок опалубку, высыпал небольшую песчаную подушку,
А потом залил всё самодельным бетоном марки М 350.
Жаль, что на тот момент я был слишком зелёным, а потому, наслушавшись заверений соседей, в фундамент арматуру решил не закладывать.
Напомню, всё это происходило поздней осенью (ох уж блин эти советчики) и первые сюрпризы не заставили себя долго ждать. Мороз ударил ровно через две недели после заливки, тогда как для набирания полной прочности бетону нужно хотя бы 28 дней. Неприятно, да?
Нет, я знал, что весной процесс твердения продолжится, но результат всё равно уже будет не тот.
После зимовки меня ждал ещё один «подарок» — это уровень, точнее, его полное отсутствие (а я сколько времени угробил чтобы чётко выставить опалубку).
– Вот видишь, — не унимался друг. — А так мог бы и дом просесть!
Но грунты были надёжные, а вес фундамента не настолько значительный чтобы разность после проседания получилась до 5 см.
Враг пришёл оттуда, откуда не ждали: морозное пучение. Я то думал, что если поставлю фундамент на непромерзающую почву, то полностью от его защищусь, но не тут-то было.
Оказывается, пучение действует на фундамент и через боковые стенки по касательной, правда, эти силы незначительны и не могут поднять весь дом, но с ненагруженной лентой справится им вполне по силам. А потому замёрзший грунт выкрутил фундамент как сам захотел. В довершение всего основание в нескольких местах дало трещину.
Моей «радости», как вы можете догадаться, не было границ. Сколько даром пошло цемента, а сколько труда… Но и ставить каменное здание на дефектную основу не хотелось, а потому как только грунт растаял я принялся за стройку заново.
Старый фундамент решил не трогать, а просто залить бетонную ленту по его наружному периметру. Дом при этом увеличивался по длине и ширине чуть ли не на метр, но от перспективы выковыривать из земли бетонный монолит бросало в дрожь.

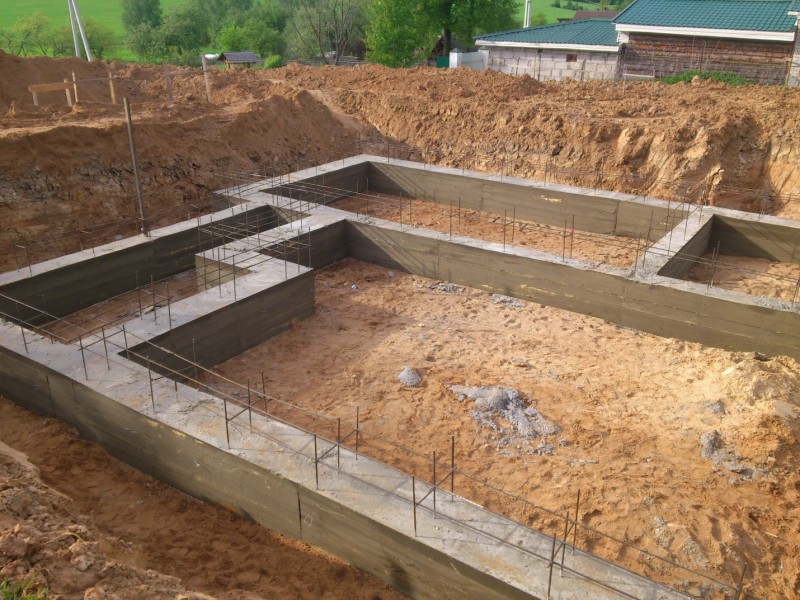

Несмотря на то что в апреле котлован был вырыт, а опалубка выставлена, бетонировать я начал только в середине мая. Урок был извлечён, а потому делал всё по науке. Так, зная при какой температуре лучше всего схватывается бетон (а это 15-20 °С), я тянул время чтобы и ночью термометр доставал до этой отметки.
Что до рабочего процесса, то тут также были внесены свои коррективы.
Во-первых, пришлось признать, что экономить на арматуре не есть самая хорошая идея, и пускай на то, чтобы связать армокаркас я истратил три дня, но ленивый делает дважды, а переделывать ещё и третий раз мне точно не хотелось.
Во-вторых, пришлось отказаться от самостоятельного приготовления бетона, а купить товарный. Дело в том что фундамент нужно заливать не отдельными участками, а весь целиком и за один день, только тогда можно рассчитывать на качество.
И самое главное, в-третьих, с постройкой стен в этот раз я не слишком затягивал. Выждал положенные четыре недели и начал класть кирпич. К осени коробка была уже укрыта. А потому эта зима прошла уже без эксцессов.
Сказать по правде, тот виноградник я продал, но домик, насколько я вижу, стоит и сегодня и не думаю, что хозяева хоть раз тратились на ремонт фундамента.
Выводы
А теперь собственно перейдём к выводам иначе зачем я вам всё это рассказывал.
Заливку фундамента лучше всего начинать летом, когда постоянная температура воздуха уже не будет опускаться ниже 15 градусов. Правда, если начнёт пригревать до тридцати и бетон слишком быстро начнёт терять влагу его придётся поливать водой.
А вот если заливку придётся проводить в дождь, надо будет укрывать уже залитые участки полиэтиленом. И не переживайте по поводу того сколько такой фундамент будет сохнуть.

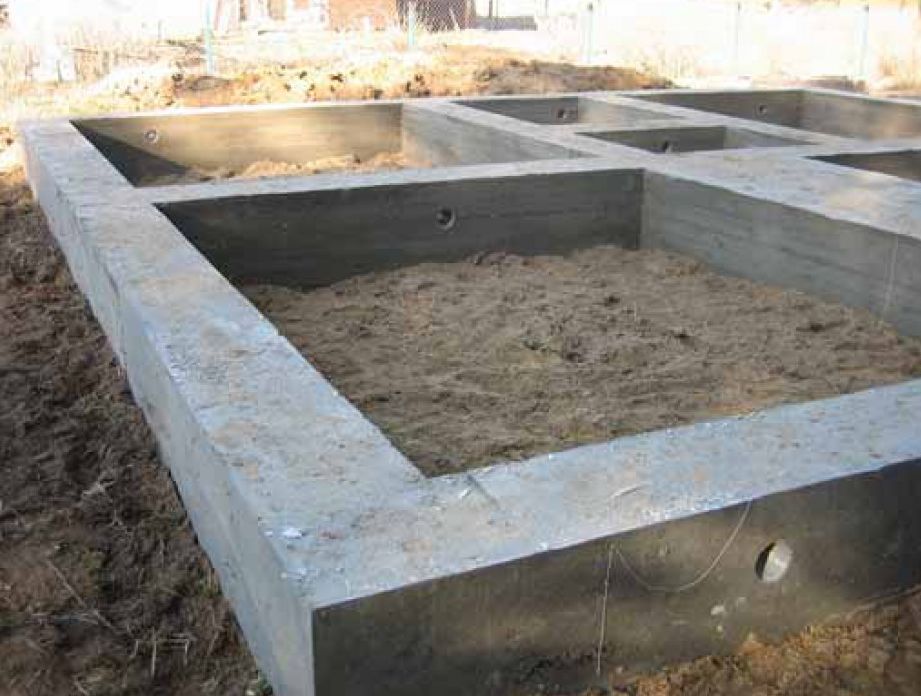

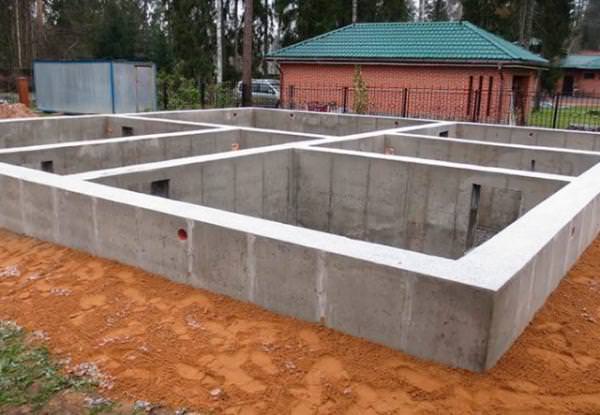

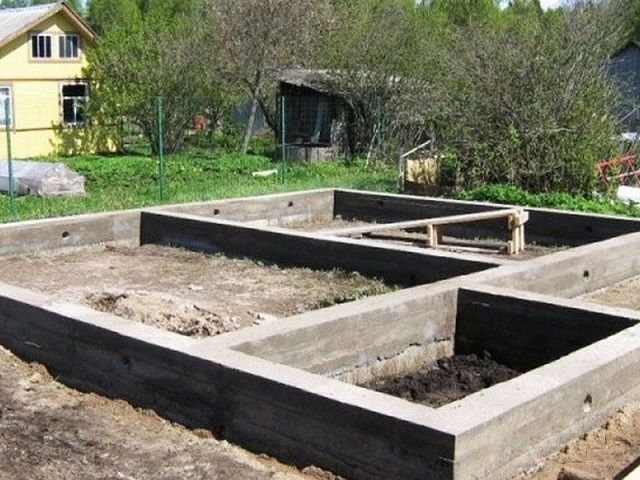

По прошествии двадцати восьми дней вы смело можете начинать строительные работы.
Эти нормы заложены в ГОСТах, а советы по типу, пускай пару лет выстоится, да усядется, могут принести больше вреда чем пользы. Оставленный на зиму не нагруженным фундамент обязательно подвергнется воздействию морозного пучения, а значит, имеет все шансы превратиться в никому не нужный массив бетона.
Не надо слушать диванных мастеров, доверяйте только нормативной документации и тогда ваш фундамент переживёт века.
На этом мы прощаемся с вами. До скорых встреч на страницах нашего сайта.
Василий Молька
Когда можно заливать фундамент весной
Часть специалистов обоснованно считают, что весна наиболее благоприятное время для начала строительных работ. При наличии достаточного количества финансовых средств и если приложить максимум усилий, начав строительство в начале весны, уже к следующему лету можно праздновать новоселье. Перед тем как начать «стройку века» желательно пригласить инженера-геодезиста для исследования участка, чтобы узнать особенности и характеристики почв.
Весной обычно самая оптимальная температура для заливки основания. В отличие от летнего периода бетон не пересохнет. А для того чтобы фундамент хорошо схватился достаточно 1 месяца.
Количество арматуры
Исходя из практики и требований СНиП, для подобного типа фундамента берется арматура 12-16 мм. Продольные прутки, на которых будет действовать основная нагрузка, должны иметь максимальную толщину. Для поперечных можно взять прутки 12 мм.
Прутки, идущие повдоль, должны быть уложены на расстоянии 5 см от верха и низа фундамента. Так как они берут на себе основную нагрузку, то должны быть выполнены из ребристой арматуры. Вертикальная и поперечная арматура такой нагрузки не несет, поэтому в этом случае можно использовать гладкую арматуру.
Все прутки устанавливаются с шагом 0,5 м. При заданной ширине 400 мм будет достаточно 4 продольных (по два сверху и снизу) прутков. При большей ширине фундаментной ленты или подвижном грунте эти цифры увеличиваются.
Количество продольной арматуры определяется делением длины большей стороны фундамента на шаг решетки. Для поперечных связей расчет проводится аналогичным способом. Количество вертикальных прутьев зависит от высоты фундамента, которую умножают на число пересечений прутков поперечных и продольных.
Этап четвертый: армирование фундамента
Самый надежный и прочный фундамент – это основание, залитое с помощью бетона и арматуры. Именно по этой причине этапу армирования фундамента нужно уделить особое внимание. Понадобится соорудить объемный каркас из арматуры, габариты которого зависят от размера внутренней части опалубки – как правило, каркас должен быть на 150-200мм меньше и помещаться в середину бетона.
Здесь имеется несколько тонкостей.
- Каркас не должен собираться с помощью сварки – арматуру нужно увязывать проволокой. Следует понимать, что жесткое соединение арматуры придает бетонной конструкции излишнюю прочность – такой фундамент не сможет адекватно реагировать на перемещение грунта и будет трескаться.
- Используемая арматура. Нужно связать каркас из прутьев различного диаметра – для фундамента используется и 16-тимиллиметровая арматура, и 10-тимиллиметровая. По длине каркаса увязываются толстые прутья, а по высоте и ширине – тонкие.
После того как элементы каркаса увязаны, они укладываются в опалубку и соединяются между собой с помощью проволоки.
Заливка фундамента своими руками бетономешалкой
Во время осуществления процесса возведения самого фундамента, просто невозможно выделить и обозначить какой-то определенный этап, который являлся бы самым важным.
И все это только потому, что все шаги очень и очень важны в работах такого плана. Ведь буквально от каждого зависит качественная характеристика фундамента, как для самого объекта, так и для его последующей судьбы.
Дополнительно ко всему прочему, правильный, организованный и грамотный подход к строительному процессу послужит толчком для качественной постройки.
Таким образом, ваше сооружение будет служить вам долго на протяжении многих лет. Но перед этим, необходимо узнать у профессионалов о том, как именно делать ту или иную работ, например заливку фундамента своими руками бетономешалкой и тогда у вас всё получится.
Кстати, мало, кому известен тот факт, что одним из всех окончательных этапов строительных работ фундамента из монолита и железобетона является, непосредственно, процесс заливки поверхности смесью из бетона.
Инструкция: как залить фундамент под дом
Технология заливки фундамента предполагает, что работа делается в течение одного дня. Технология заливки ленточного фундамента предусматривает заливку бетона слоями величиной до 20 см. Лучше всего заливать фундамент под дом бетоном, приготовленным на заводе. Это гарантирует высокое качество путем правильного соотношения составляющих компонентов. Специализированный автотранспорт подвозит бетон, и по трехметровому лотку смесь переправляется в заготовленную опалубку.
Другой способ заливки фундамента – с приготовлением раствора непосредственно на рабочем месте, в бетономешалке. При небольшом объеме работ может быть произведена заливка фундамента своими руками. При этом следует помнить, что бетон нельзя бросать. Это может повлечь его расслоение и снижение прочности ленточного фундамента. Компоненты для замеса должны быть без примесей.
Во всех вариантах предусматривается определенный выбор бетона. Где бы ни приобретался бетон, он должен иметь сопроводительные документы. В них указывается марка бетона, морозостойкость, водонепроницаемость и подвижность. Марка бетона подтверждает нагрузку, которую может выдерживать раствор на сжатие. Подвижность обозначается индексом “П”. Величина меняется от 1 до 5. Чем выше показатель, тем более текучим будет бетон. Для укладки фундамента обычно применяют бетон с текучестью 3. Более текучий бетон применяют при использовании насосов для его прокачки. Водонепроницаемость обозначается цифрами от 1 до 20. Чем выше индекс, тем меньше пропускная способность воды. Морозостойкость имеет индекс от 25 до 1000. Чем выше индекс, тем больше число циклов замораживания и размораживания.
При заливке раствор трамбуется вибратором, трамбовкой, протыканием отрезком арматуры и легким постукиванием по стенкам опалубки. Таким способом раствор освобождается от пузырьков воздуха. Если воздух останется в бетоне, это ослабит его прочность. Затвердевание бетона происходит в течение четырех недель. В жаркую погоду поверхность бетона нужно поливать для увлажнения, а в дождь – покрывать пленкой. Монолитный ленточный фундамент укладывается по всему периметру дома и под внутренние перегородки.
Монтаж опалубки
Фундамент жилого дома должен возвышаться над поверхностью грунта минимум на 15 см. На подтопляемых участках высота надземной части основания может достигать 50-70 см. Опалубку собирают с учетом требуемой высоты, используя подручные опалубки фундамента
Установка опалубки фундамента
При монтаже опалубки потребуются:
обрезные доски толщиной от 2 см или фанерные листы; полиэтиленовая пленка; рулетка; саморезы или гвозди; молоток и шуруповерт; брусья для распорок. Опалубка ленточного фундамента
Доски скрепляют в прямоугольные щиты, закрепляя поперечными брусками с внешней стороны. Саморезы вкручивают с внутренней стороны, чтобы демонтировать опалубку было удобнее. По этой же причине рекомендуется использовать именно саморезы, а не гвозди. При сборке следует продумать расположение канализационных отверстий и сделать вырезы соответствующего диаметра в досках. В завершение щиты обивают пленкой, которая не позволит дереву впитывать воду из раствора.
Устанавливают опалубку частями по обе стороны траншей, а затем укрепляют поперечными брусками через каждые полметра. Щиты выставляют строго вертикально, соблюдая одинаковое расстояние между противоположными сторонами по всей длине периметра. Снаружи опалубку подпирают распорками из бруса. Между нижней кромкой щитов и верхним краем траншей не должно оставаться зазоров, иначе раствор будет вытекать.
Бетонирование

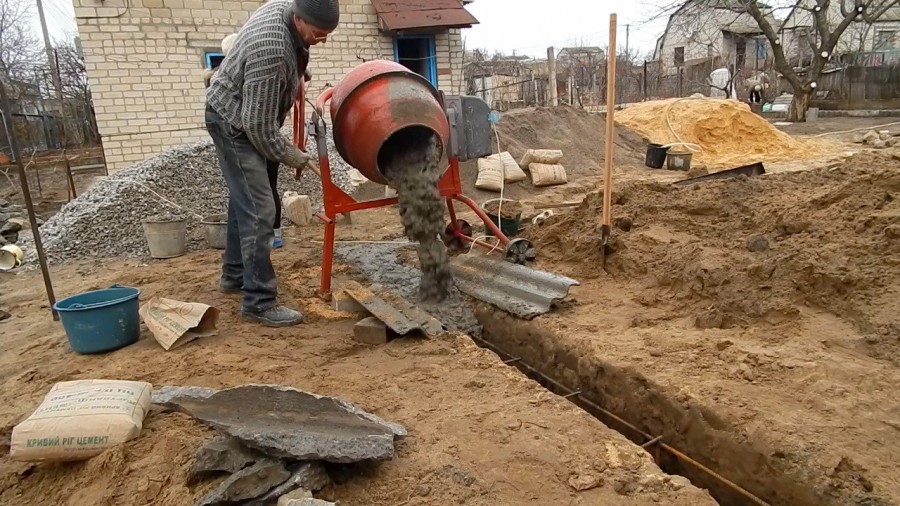

На этапе бетонирования следует решить вопрос с изготовлением бетона. Если объем работ небольшой, то бетон можно готовить самостоятельно, используя бетономешалку прямо на строительной площадке. Если бетонируется все основание здания, то бетон лучше заказать готовый и заливать его с применением глубинного вибратора. Лучше воспользоваться вторым вариантом и заказать готовый бетон, так как он изготавливается профессионалами, поэтому соблюдаются все необходимые пропорции. Кроме того, это уменьшит трудоемкость строительных работ. Срок пригодности бетона составляет 3 часа, поэтому нужно успеть уложиться по времени.

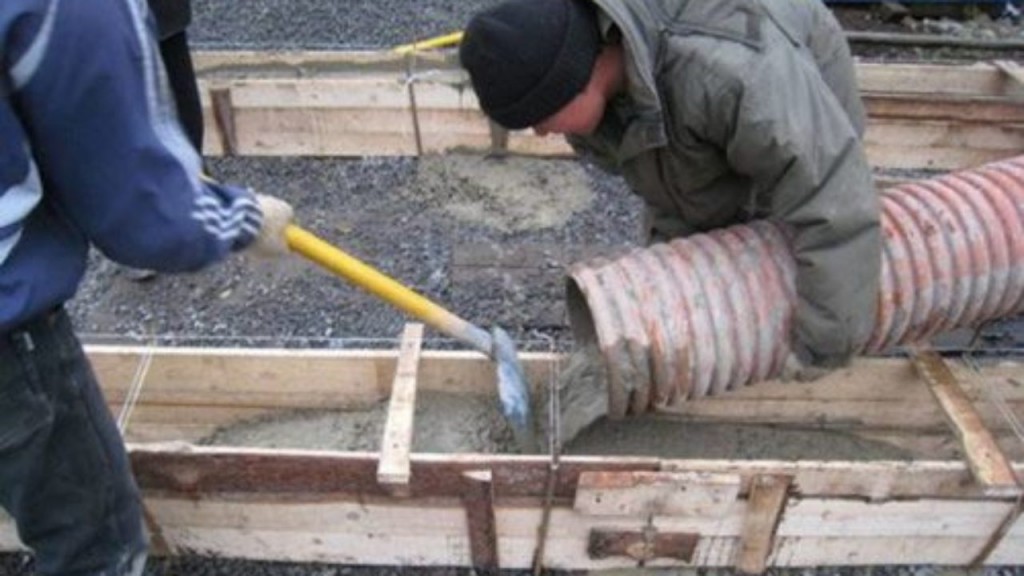

Перед заливкой бетона нужно полить водой подушку и деревянную опалубку, чтобы они не впитывали влагу из бетона. Бетон должен заливаться слоями толщиной 15-20 см. Каждый слой следует хорошо утрамбовывать, чтобы не было пустот. Заливать бетон следует непрерывным способом, не давая просыхать слоям, иначе со временем фундамент будет трескаться по слоям.
Опалубку снимать можно через неделю после заливки. Во время застывания в жаркую погоду фундамент нужно периодически поливать водой и желательно накрыть мешковиной, полиэтиленовой пленкой или др. материалом, чтобы не пересохли верхние слои и не появились трещины. Фундамент готов выдерживать нагрузки спустя 28 дней.
Гидроизоляция и обратная засыпка
Гидроизоляция очень важный этап строительства фундамента, так как от нее зависит долговечность строения. Она защищает фундамент от проникновения влаги, особенно это важно, где небольшая глубина залегания грунтовых вод. Гидроизоляцию можно выполнять после снятия опалубки. Для этого стены фундамента обмазываются мастикой и затем покрываются гидроизоляционным материалом в несколько слоев. В качестве гидроизоляционного материала используется рубероид, изол, стеклогидроизол.
На завершающем этапе возведения фундамента осуществляется засыпка пустот послойно крупным песком или непучащим грунтом. Эти работы обычно выполняются ручным способом.
На этом этапы строительства фундамента завершаются. Таким образом, ясно, что возведение фундамента – трудоемкий и ответственный этап строительства, так как от качества выполненных работ будет зависеть надежность и долголетие будущего строения. Поэтому строительством фундамента должны заниматься специалисты. Компания «КиевНовБуд» может гарантировать высокое качество фундаментальных работ, подтверждением которого могут служить готовые объекты , которые уже давно построены и проверены временем на надежность.
Монтаж опалубки
Листы фанеры располагают в два ряда, по всей разметке траншеи, соединяя их друг с другом металлическими шпильками, на которые надеваются пластиковые трубки. Чтобы выдержать давление бетонной смеси, опалубка крепится перемычками, раскосами и распорками, изготовленными из брусков. Для большей жесткости к листам прикручиваются саморезами 2-3 продольных ряда брусков. Монтаж опалубки производится таким образом, чтобы все внутренние поверхности были гладкими. При этом заделываются все щели во избежание протечек бетона. Снаружи крепление опалубки усиливаются кольями, забитыми вертикально в землю и стянутыми сверху проволокой. Для создания сложных криволинейных форм фундамента используется фигурная фанера.
Как обустраивается подушка фундамента?
Заливка фундамента под дом производится на предварительно подготовленную основу, сглаживающую реакцию грунта и распределяющую вес строения. Для сооружения подсыпки потребуется мелкий песок и гравий, взятые в равных соотношениях.
Алгоритм сооружения гравийно-песчаной подушки включает следующие операции:
- Укладку на спланированную поверхность основания песка толщиной 0,1-0,15 м.
- Проливку песчаного слоя водой и равномерное уплотнение массива.
- Засыпку на утрамбованный песчаный слой гравия слоем 0,15-0,2 м.
- Вибрационное уплотнение поверхности сформированной подушки.
Для предотвращения заиливания демпфирующего слоя следует уложить геотекстиль на дно котлована.
К обустройству демпфирующей подушки приступают завершив земляные мероприятия
Профессиональное выполнение работ по заливке фундамента и строительству домов
Иногда наступает такой момент, когда базовый уровень требует ремонта. Гораздо проще и дешевле сделать новую базовую часть. Замена фундамента частями обойдется значительно дороже, чем полная замена. Но можно попробовать лить смесь в несколько пластов.
В целом весь ремонт заключается в рытье траншеи по периметру, зачистке трещин. Затем следует при помощи анкеров укрепить арматуру и перейти к заливке нового раствора. Это усилит текущую основу и остановит растрескивание.
