Предлагаемая инструкция, будем надеяться, поможет разобраться, как сделать фундамент под дом своими руками в кратчайшие сроки и без лишних хлопот. А для тех, кому нужно будет и визуально посмотреть на то, как происходит заливка ленточного фундамента своими руками, предлагаем видео.
Разметка
Перед началом разметки нужно выровнять по уровню площадку для строительства на 2,5 м больше предполагаемого строения. Затем, с помощью рулетки, угольника и кольев из нарезанной арматуры, следует наметить наружную часть основных элементов фундамента строения согласно чертежу или проекту (помимо ширины в чертеже или проекте, должен быть учтен запас на опалубку).
Заливка ленточного фундамента своими … Ленточный фундамент своими руками … Заливка ленточного фундамента Ленточный фундамент своими руками …
После этого необходимо проверить правильность углов, измерив диагонали всех прямоугольников. Если диагонали каждого из прямоугольников совпадают по длине, то ошибки в разметке нет и можно натягивать между кольями леску или шнур. Леской размечать удобнее, потому что она не провисает. Отступив от разметки наружной границы расстояние, равное ширине согласно проекту или чертежу, таким же способом нужно разметить и проверить внутреннюю границу.
Преимущества и недостатки ленточного фундамента
Ленточный фундамент – идеальный вариант для строительства своими руками бани, гаража, летней кухни и других построек. Подойдет он и для возведения собственного загородного дома. Такое основание отличается простой конструкцией и понятной методикой изготовления. Среди его прочих преимуществ выделяют:
-
Небольшая стоимость. Все материалы, используемые в строительстве, стоят относительно недорого. К тому же не понадобится привлечение сложной спецтехники.
-
Высокая скорость возведения. Все работы можно провести за один день. Еще несколько недель понадобится для высыхания конструкции.
-
Возможность самостоятельного строительства. Потребуются минимальные навыки и знание технологии.
-
Долговечность. При условии грамотной организации тепло- и гидроизоляции конструкция прослужит несколько десятков лет.
-
Универсальность. Такое основание подходит для грунта любого типа. Даже если на участке почва неоднородна по структуре, ленточный фундамент защитит строение от неравномерного проседания и появления трещин.
-
Способность выдерживать большую нагрузку. На основании такого типа можно возводить многоэтажные строения.
-
Возможность организации подвального помещения.
Недостатком оснований такого типа становится необходимость проведения точных предварительных расчетов. Ошибки проектирования в дальнейшем невозможно будет исправить.
К минусам относят и необходимость проведения всех работ за один день. Потребуется большое количество бетона. Замешивать его самостоятельно сложно. А потому при строительстве домов, скорее всего, придется покупать готовый раствор. Но при возведении гаража или бани удастся обойтись бытовой бетономешалкой.
Ленточные фундаменты нельзя устанавливать на болотистой местности, песчаной почве или в зонах, с повышенной сейсмоактивностью. Перед началом строительства рекомендуется провести геологические изыскания и оценить характеристики грунта.
Марка бетона для фундамента
Прежде всего, значение имеет вес постройки, которая будет оказывать давление на ленточный фундамент. Для небольшой веранды из деревянных досок достаточно М150, для двухэтажного дома из бревен, силикатных блоков нужны марки 200, 250, 300. Не менее важен при выборе марки бетона под фундамент характер почвы по влажности:
- песчаная, скалистая – М200-250;
- глинистая, суглинок – марки 200-300;
- болотистая, в низине – 250-300;
- около грунтовых вод – от М300.
При строительстве дома, особенно в 2, 3 этажа понадобится арматура. Можно использовать прутья, расположенные на расстоянии 30 см друг от друга и 5 см от поверхности.
Для прочности внушительного строения выбирают в качестве щебня гранитную крошку. Менее тяжелые одноэтажные дома и постройки ставят на основу из смеси с гравием.
Количество и цена бетона для фундамента
Для подсчета объема смеси нужны 3 параметра: длина, ширина, высота. Как правило, ширина 40 см является достаточной для частного строительства. Остается только измерить длину (сумма длин всех заливаемых участков) и определить глубину заливки. Количество кубов бетона для фундамента рассчитывается по формуле:
V = L*H*S
где L – длина, H – глубина, S – ширина.
Например, L = 40 метров, H – 1 метр, S – 0,4 метра. Перемножим эти числа и получим 16 кубов. Теперь посчитаем, сколько это будет стоить при заказе готовой смеси. Если брать куб бетона для фундамента по цене 3400 рублей, то затраты составят 3400*16=54400 рублей.
Закладка ленточного фундамента из бетона: пошаговая инструкция
- Произведите разметку расположения ленточного фундамента, используя чертеж, ленту или веревку, гидроуровень и колышки.
- Выкопайте траншеи по намеченной разметке, глубина рассчитывается с учетом нагрузки и уровня промерзания почвы, размер подушки при этом не учитывается.
- Заложите на дно гравийную или песчаную подушку 20-25 см.
- Установите опалубку из брусьев и досок, верхнюю ее часть соедините поперечинами.
- Разместите арматуру (прутья или проволоку) внутри опалубки.

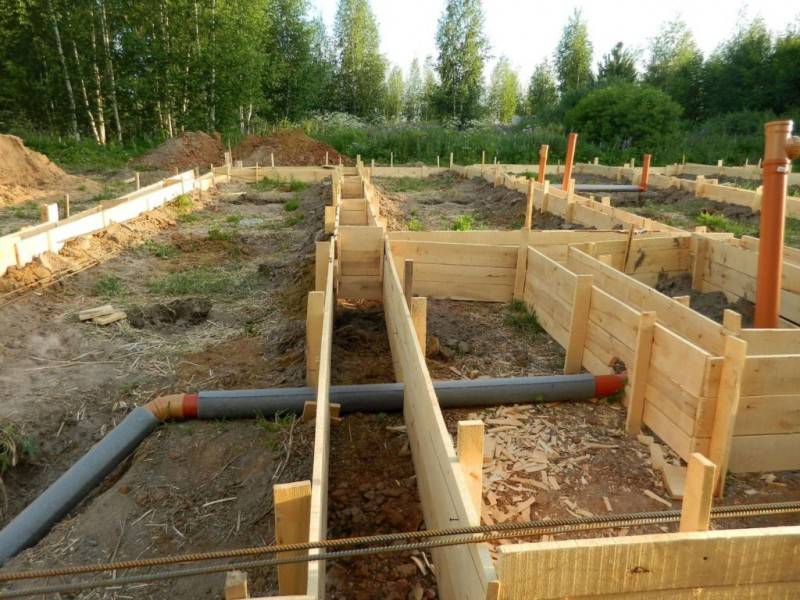

- Проложите трубы или небольшие приспособления под продухи для коммуникаций и вентиляционные каналы.
- Закажите миксер, доставка бетона под фундамент с завода – самый рациональный вариант.
- Распределяйте вылитую в опалубку смесь лопатой или глубинным вибратором, одновременно выпуская воздух. Для выравнивания горизонтальности воспользуйтесь уровнем.
- Накройте конструкцию полиэтиленовой пленкой для защиты от осадков и мусора. В жаркую погоду периодически смачивайте бетонную поверхность водой.
- После созревания бетона (примерно через 3 недели) снимите опалубку.
Заказывая доставку бетона для фундамента, поинтересуйтесь длиной рукава на миксере или наличием специальных лотков, если подъехать вплотную к опалубке машине будет сложно.
Нередко у новичков в строительстве возникают проблемы. Если подойти с головой, то даже неопытный строитель сможет сделать качественную основу под свою постройку. Чертежи строения желательно заказать специалистам, и не разводить смесь самостоятельно, а купить бетон для фундамента уже в готовом виде. На заводе его размешают более тщательно, а пропорции вымеряют по ГОСТу. В этом случае вам нужно будет только соблюдать последовательность этапов заливки, и проблем не возникнет.
Можно ли заливать ленточный фундамент частями полезные советы
В процессе заливки фундамента, необходимо использовать большой объем бетона, в несколько кубометров. Крупной строительной компании справиться с этими объемами за счет использования специальной тяжелой техники, намного проще. Нежели тоже самое сделать частному застройщику.
Даже если использовать малую механизацию приготовления раствора, то есть бетономешалку, то приготовленный объем бетона остается ограниченным.
И тут у строителя возникает вопрос, можно ли выполнить заливку фундамента в несколько этапов?
Как залить ленточный фундамент своими руками без опыта
Прежде чем ответить на поставленный вопрос, давайте рассмотрим стадии созревания раствора.
Бетон, это смесь, приготовленная из нескольких компонентов строительного материала. Это естественно, цемент, песок гравий и керамзит с водой. Улучшают его устойчивость к низким температурам специальный состав присадки, то есть пластификаторы.
Раствор в жидком виде заливается в заранее приготовленную опалубку. После этого бетон, проходят ряд процессов.
Схватывание фундамента
- В процессе схватывания, бетон из жидкого состояния переходит в твердое состояние. Это происходит за счет реакции воды и всех составляющих компонентов раствора;
- Время застывания зависит от температуры. В среднем процесс перехода от жидкого состояния в твердое занимает около 2-3 часов. И если за эти два часа в форму опалубки добавить очередной замес раствора то весь бетон застынет практически одновременно;
- Но, если температура воздуха выше 20°С то процесс застывания намного короче, примерно полтора а то и один час. С такой температурой, новый слой раствора необходимо залить в опалубку не позднее часа или полтора. Но, а если, градусы на улице ниже чем обычно, то процесс застывания затягивается и может достигать 708 часов;
- Можно конечно попробовать продлить процесс застывания. Но, для этого придется непрерывно бетон в опалубке перемешивать. Не смотря на то, что время его застывания удалось продлить, такой бетон теряет существенный процент прочности. Именно по этой причине, этот метод лучше не использовать.
Затвердение бетонного раствора
Затвердение бетонного раствора, длиться дольше, чем его схватывание. Происходит это за счет постепенной гидратации всех ингредиентов бетонного раствора.
Фундамент становиться крепче с каждым днем, с каждым месяцем и даже с каждым годом:
- Первое время после заливки бетона, фундамент должен выстояться не мене 28 суток. Этот срок выдержки считается обязательным в строительстве. Не смотря на то, что бетон твердеет быстро, то есть, в первые сутки, скорость его затвердения до полной прочности после этого замедляется;
- В первый часы после перемещения бетонного раствора в опалубку, процесс его схватывания не велик. И по этой причине добавочная порция следующего шара фундамента повредит бетон. Могут появиться микротрещины. Связано это с повышением нагрузки на едва затвердевший первый бетонный слой.
Исходя из всех особенностей бетонного раствора, а в готовом состоянии бетона для фундамента, можно сказать, что попробовать залить ленточный фундамент в несколько этапов, можно.
Главное во время процесса придерживаться некоторых обязательных правил:
- Во время последовательного замешивания и заливки очередной бетонной порции промежуток времени между частичной заливкой бетона в опалубку не должно превышать больше чем два часа. В этот промежуток времени, прочность бетона не изменяется;
- Если нужен перерыв, лучше, если прервать заливку бетона на сутки, в крайнем случае, на двое суток. Только перед укладкой бетона, первый его слуй придется очистить от пыли при помощи щетки по металлу. Особое внимание следует уделить месту соединительного шва первого слоя и второго, свежего слоя бетона;
- Заливая фундамент частями, следует провести его армирование, что сделает фундамент намного прочнее.
Залить ленточный фундамент цена
Строительство любого сооружения работа сложная и очень затратная, ведь каждый год цены на те или иные материалы увеличиваются.
Как уже говорилось ранее, строительство любого дома, здания, постройки начинается с разметки и возведения фундамента, так как именно от его качества будет зависеть, насколько прочно будет стоять дом и насколько долговечно. Поэтому, сделанная работа по принципу «первый блин комом» здесь не сработает.
Если Вы точно не уверены в своих силах, доверьте эту работу специалистам.
Заливка фундамента делится на два этапа:
- Подготовительный
- И сама заливка
Подготовительный может растянуться на любой длительный срок. В него входит:
- Расчет фундамента
- Разметка
- Различные земляные работы
- Устройство разного рода подготовок, подушек
- Создание арматуры и сеток
- Установка опалубки
- И другие
Этап заливки фундамента – достаточно чувствительный ко времени. При этом, насколько правильно и точно будут соблюдены сроки, тем лучше и прочнее будет фундамент.
Самый лучший вариант – часть работы сделать своими руками, а остальную доверить специалистам.
Примерная стоимость заливки фундамента:
- От 14 000 до 16 000 рублей – возведение ленточного фундамента
- От 15 000 до 17 000 рублей – возведение монолитной плиты
- От 26 000 до 28 000 рублей – возведение столбчатого фундамента
Все цены указаны за куб.
Инструменты и оборудование для заливки
Заливают конструкции промышленным бетоном или приготовленным своими руками. Если раствор заказан, его доставят спецтехникой — миксером.
Чтобы залить в опалубку, делают деревянный желоб, по которому направляют смесь. Если строительство крупномасштабное и миксер не может подъехать к объекту заливки ближе, привлекаются бетононасосы.
Собственноручно раствор готовится бетономешалкой. На приготовление 1 м³ смеси уходит около 4 часов работы — время зависит от параметров оборудования. При такой производительности без проблем можно залить пол или фундамент.
Для работы может понадобиться и другое оборудование — все зависит от применяемой технологии и объема строительства. Возможно, потребуется тачка для доставки бетона или бадья. Из залитого раствора обязательно удаляют воздушные пузырьки. Делается это вручную отрезком арматуры или специальным вибратором.
Остальные инструменты, которые могут потребоваться, — лопаты, молоток. Если арматурный каркас сооружается из прутков, запасаются вязальной проволокой или готовят сварочный аппарат.
Способы заливки фундамента
Качественно залить фундамент для дома можно несколькими способами. Все зависит от объема заливки, возможности подъезда к строительной площадке техники, наличия электричества на участке, а также ваших финансовых возможностей.
Заливка фундамента своими руками
Это наиболее трудоемкий способ. В то же время он позволяет значительно сэкономить на привлечении строительной техники. Все работы по перемешиванию и заливке раствора производятся вручную. Для этого используются лопаты, мотыги, какие-то емкости для перемешивания раствора. Такая работа не очень эффективна, зато практически бесплатна.
Использование электрической бетономешалки
Заливка фундамента при помощи миксера

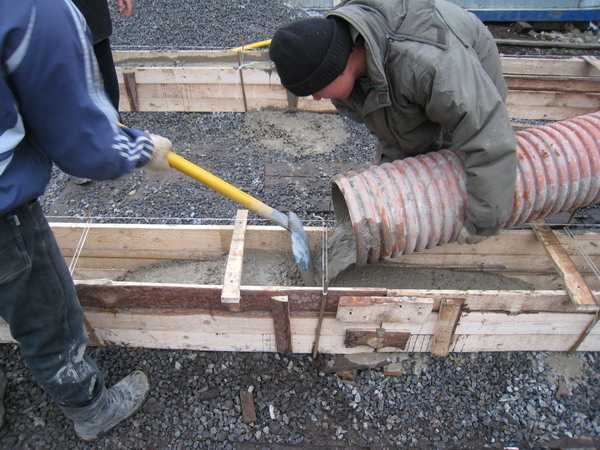

Значительно дороже обойдется вам вызов автобетономешалки (миксера). Она привезет на ваш участок уже готовый раствор. Вам останется лишь соорудить желоба, по которым раствор будет подаваться в котлован. Рекомендуется заливать раствор не в одно место котлована, а в несколько точек. Тем самым вы упростите себе работы по ручному выравниванию раствора. Самые грубые ошибки при заливке фундамента возникают именно по причине сосредоточения раствора в одном месте. Человек, разравнивающий раствор, просто физически не успеет перемещать его по периметру котлована.
Преимуществом миксера также является и то, что можно сделать заказ на различное количество кубов раствора. В зависимости от ваших потребностей.
Заливка фундамента бетононасосом
В случае, когда миксеру подъехать на участок невозможно, используется бетононасос. Это специальная машина, оснащенная оборудованием для подачи бетона на значительное расстояние при помощи шланга. Заливка бетона происходит очень быстро, так как имеется возможность направления раструба шланга в различные места траншеи. Данным способом выгодно заливать большие по объему котлованы. Например, обустраивать плитный фундамент.
Рассчитываем время схватывания бетона
Первый процесс, наблюдающийся после заливки бетона в опалубку – это схватывание. Его характеризует постепенное связывание отдельных компонентов раствора между собой. На время схватывания состав является очень хрупким, ведь даже незначительный контакт может нарушить структуру бетона, впоследствии приведя к непрочности или же отсутствию нормального застывания.
Схватывание происходит минимум за три часа. На данный процесс оказывает влияние ряд факторов, в том числе и окружающая температура воздуха. Если она будет выше 15 градусов, то процесс схватывания произойдет быстрее. Максимальным считается время в одни сутки (к примеру, в мороз).
Схватывание – это лишь начальная стадия застывания, ведь структура бетонного состава при этом остается в жидком состоянии. Поэтому новый слой бетона можно заливать через 5-8 часов, когда предыдущий уже достаточно схватится. При этом новый слой не должен быть слишком толстым.
Следует помнить, что если началась фаза затвердевания бетона, то заливка следующей его части может проводиться не ранее, чем спустя трое суток. Очень важно не проводить работы во временной период 1-3 суток, поскольку в итоге это может привести к образованию многочисленных трещин в толще бетона. Они могут быть не заметны визуально, находясь внутри конструкции, но через какое-то время после завершения строительства они обязательно дадут о себе знать.
Учитывая все вышесказанное, следует выделить два нюанса, соблюдение которых является обязательным:
1. Если речь идет о втором слое, то заливка фундамента должна проводиться не более, чем 3 часа в летний период. Для весны-осени это время не должно превышать 4-х часов, а для зимы – 8 часов.
2. Если следующий слой планируется к заливке уже после того, как предыдущий полностью затвердел, то в этом случае необходима тщательная подготовка основания. Предполагается его сушка и зачистка щеткой по металлу. Только после этого возможно осуществление новой заливки.

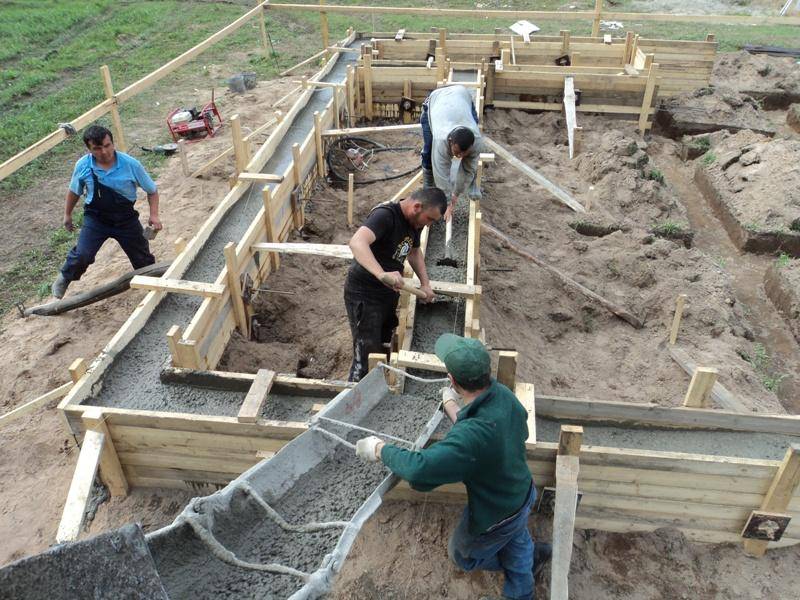

Заливка фундамента своими руками
Теперь будем разбираться, как осуществляется постройка ленточного фундамента своими руками. Для начала нужно рассчитать, сколько вам понадобится бетона. Это можно сделав, умножив длину, высоту и ширину ленточного фундамента. В итоге вы получите объем необходимого вам бетона в м³. Конечно же можно подготовить бетонную смесь самостоятельно. Для получения раствора вам нужно перемешать 3 части песка, 5 частей щебня, 1 часть цемента, разбавить все водой до получения наиболее оптимальной для заливки консистенции. Однако все-таки заливать бетон, который произведен в заводских условиях, т.к. за один раз залить весь периметр фундамента вам не получится. В итоге вы можете получить мостки холода и «холодные швы», через которые в дальнейшем может просачиваться вода, тем самым разрушая монолит. Но как говорится дело-то хозяйское и поэтому, если решите заливать ленточный фундамент своими руками собственным раствором, то вам карты в руки. О возможных последствиях вы предупреждены и ответственность будет только на вас. При заливке бетона из миксера нужно убедиться, что с каждого угла периметра имеется доступ для доставки раствора. Если же имеются ограничения по подъезду машины ко всем сторонам фундамента, придется вам заказывать бетононасос, которым вы сможете доставить смесь ко всем труднодоступным местам. К тому же следует проверить густоту раствора в машине и при необходимости разбавлять его водой.
Заливка с помощью бетононасоса
Данный вариант целесообразно использовать лишь в том случае, когда к строительной площадке невозможно подъехать, а желоб длиной несколько десятков метров неактуален. Правда, при этом нужно быть готовым к тому, что работа бетононасоса – удовольствие не из дешевых. Только за вызов такой машины придется заплатить около 15000 рублей.
Единственное, что хорошо, с его помощью заливать фундамент очень просто, причем при этом раствор равномерно «ложится» на всю площадь подготовленной опалубки.
Как сэкономить на заливке фундамента
Возведение фундаментной ленты берет на себя пятую часть от общих затрат на строительство здания. Если исходить из статистических данных, сэкономить на заливке получается, как правило, совсем скромную сумму, которая накопится при самостоятельном проведении работ и особенных изысканиях конструкции.
Так, например, на хороших плотных почвах можно в 1,5-2 раза сократить расход бетона. Для этого потребуется вырыть не глубокую траншею или засыпать в неё 15-20 см вьютого песка, увлажнить его, хорошо утрамбовать, поверх засыпать 10 сантиметровый слой щебня и залить его бетонным раствором. Дать засохнуть первому слою и поверх, путем проведения тех же самых процедур, положить второй. В опалубку, в таком случае, заливается чистый раствор цемента и через 3-4 часа накрывается мешковиной.
Метки:строительство, Фундамент
Приготовление бетона для заливки
Бетон для заливки фундамента готовится в таких пропорциях:
Три части сухого песка засыпают в бетономешалку, добавляют одну часть цемента и три части щебня или гравия. Сухую смесь перемешивают до получения однородной массы, после чего добавляют точно заданное маркой бетона количество воды. При этом может показаться, что получаемый бетон будет «сухой», т. е. не пластичный, и он не будет хорошо заливаться в опалубку. Некоторые знатоки считают, что нужно в этом случае добавить воды столько, чтобы раствор мог заглаживаться, например, лопатой или мастерком. Но это значит, что в массе раствора будет избыточное количество воды, которая не будет израсходована в реакции образования искусственного камня.
Строители-профессионалы очень не советуют нарушать водоцементное соотношение в бетоне. Они рекомендуют в этом случае использовать пластификаторы для бетона.
Особенности проведения заливки

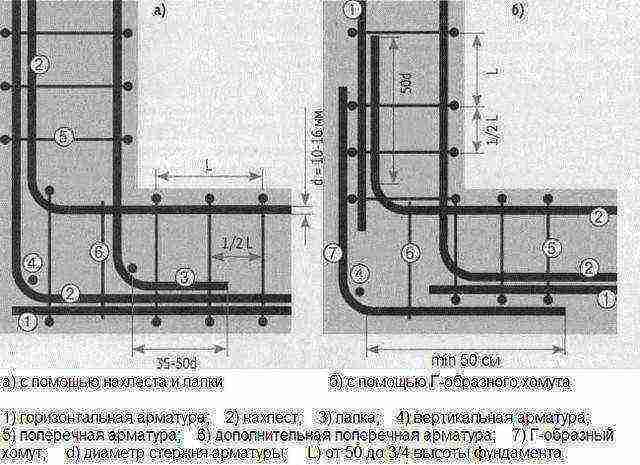

Схема армирования ленточного фундамента.
Для строительства ленточного фундамента своими руками необходимо подготовить бетон или заказать его. Однако если решили приготовить раствор самостоятельно, то следует взять песок, щебень и цемент в следующих пропорциях: 3:5:1. Жидкости необходимо добавить столько, чтобы цемент не получился слишком текучим, его консистенция должна быть такой, чтобы состав было сложно распределять.
Если вы намерены производить заливку посредством машины, то перед тем, как ее заказать, нужно обязательно удостовериться в том, что с любого угла основания имеется доступ для подъезда.
Для проведения работ по строительству ленточного фундамента предпочтительнее заказать машину бетона, ведь самостоятельно приготовить большое его количество не получится, в итоге образуются швы с мостиками холода. Однако заливку следует производить слоями по 20 см, каждый образованный слой нужно трамбовать. Для этого можно применять метод простукивания стенок опалубки. После того как удалось достичь линии троса, поверхность следует выровнять, применив мастерок.
Для осуществления вышеописанных работ следует подготовить:
- строительный уровень;
- щебень;
- полиэтилен;
- шурупы;
- цемент;
- песок;
- доски;
- лопату;
- емкость.
После проведения заливки фундамент должен быть оставлен до стадии набора прочности бетоном. На что может уйти примерно месяц. На этот период поверхность лучше защитить полиэтиленом, что в особенности касается периода, когда на улице сохраняется сухая и жаркая погода. Кроме того, это позволит исключить вероятность размывания раствора. Каждый день в течение недели поверхность нужно смачивать водой, что позволит исключить возникновение трещин. От опалубки следует избавляться не ранее чем через 2 недели после заливки основания, рекомендуемый период — месяц.

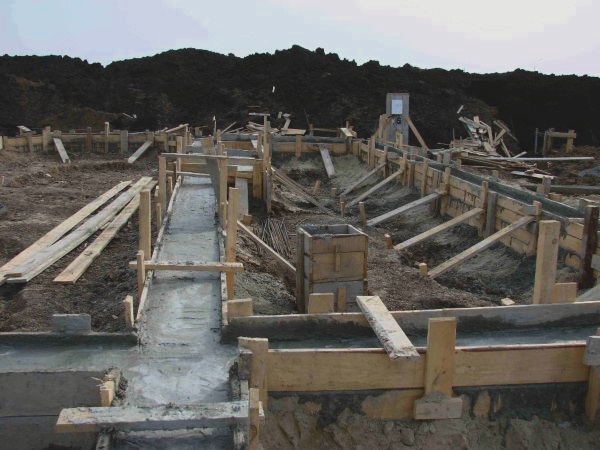

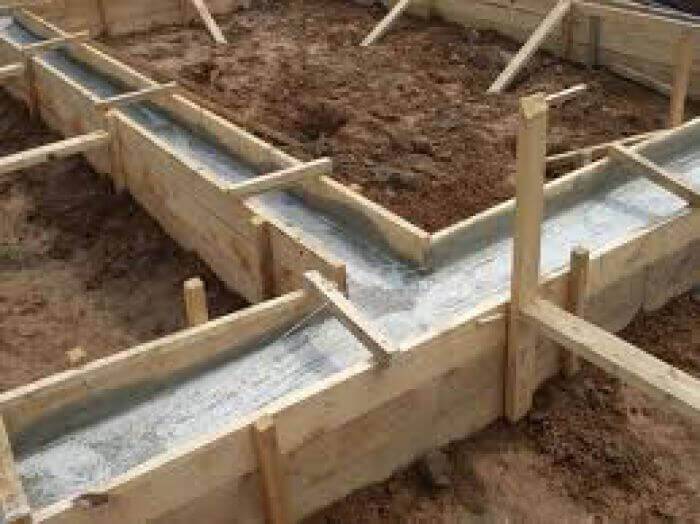

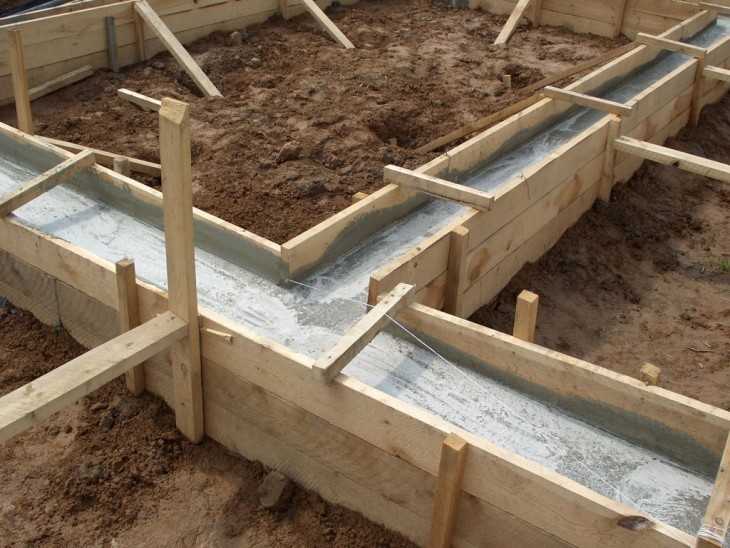

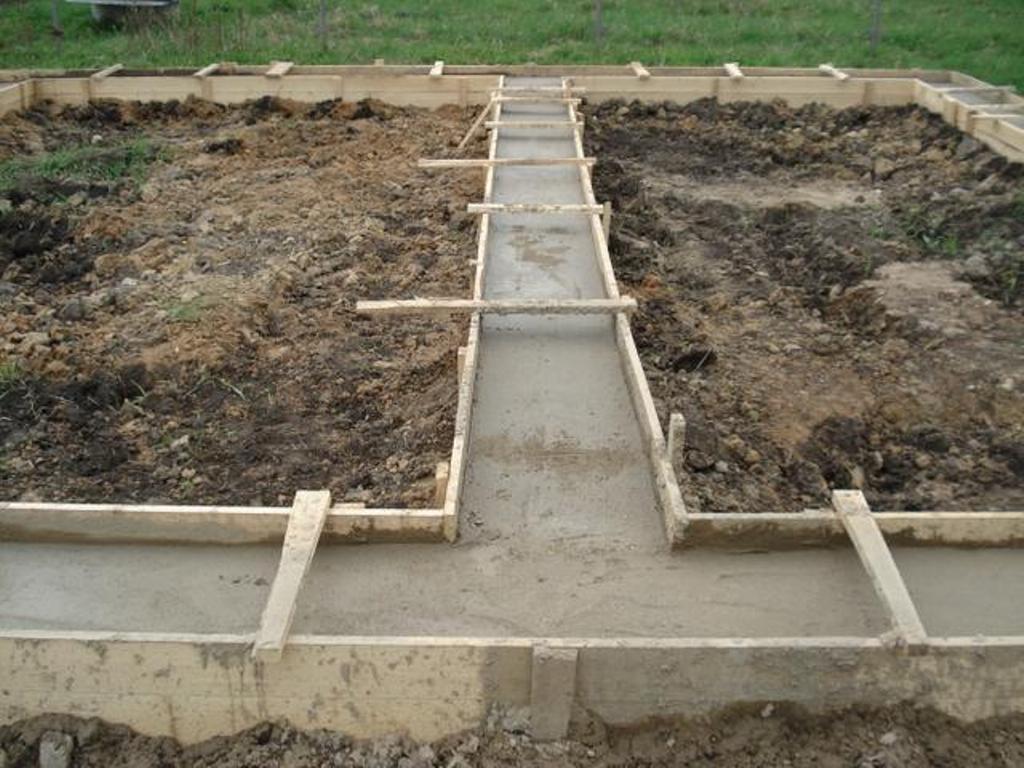

Заливка фундамента
Края заливаемой траншеи тоже должны быть ровными. Для этого необходимо установить опалубку, которая состоит из строганных досок толщиной не меньше 50мм. Эти доски очень крепко фиксируются, строго вертикально, к ним, для большей устойчивости, ставятся распорки к опоре из стенок траншеи.
Подпорки ставятся через каждые полметра для того, чтобы избежать перекоса после начала заполнения бетонной смесью. Здесь же необходимо стразу оставить отверстия для коммуникаций.
С момента установки опалубки можно преступать к монтажу каркасной арматуры, устанавливаемой по всему периметру опалубки. Это металлический каркас, состоящий из двух и более рядов вертикально закрепленных прутьев, а определиться с количеством поперечных полос поможет глубина залегания фундамента.
Арматурная сетка изготавливается с применением сварки, при этом, во время установки такого каркаса непосредственно по периметру опалубки, не стоит поддерживать арматурные прутья с помощью кирпичей, это испортит качество фундамента, снизит прочность.
Вся арматура заливается бетоном, равномерно, по 15-20 см., при этом смесь постоянно разравнивается тяпкой для исключения лишних пустот и пузырьков воздуха и хорошенько трамбуется.
Бетонный раствор должен иметь одинаковую жесткую консистенцию. Для этого используется марка цемента М300-М400, песок, гравий или щебень, вода. Пропорции 1:2:3, а воды 15% всей смеси. Упростить процесс поможет заказ и доставка бетона, т.к. поставляемый объем гораздо больше, чем бетон, вымешанный вручную при помощи бетономешалки.
Для того, чтобы грамотно залить бетонный раствор, желательно использовать переносные желоба, т.к. бетон, заливаемый с высоты более полутора метров подвержен расслоению.

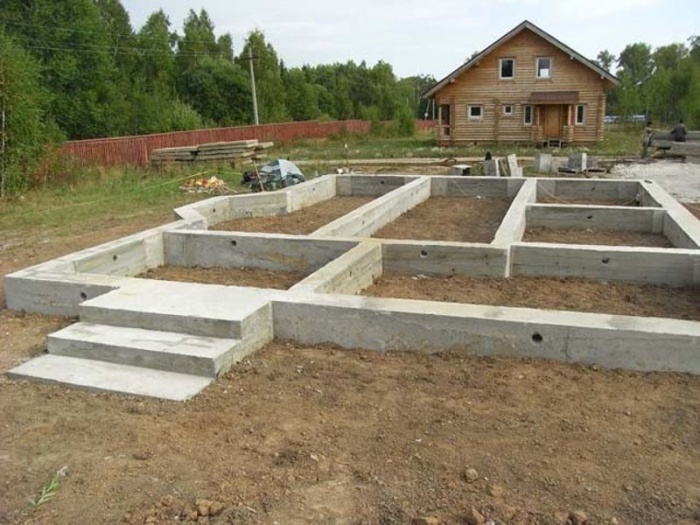

По окончании работ получается железобетонный монолитный фундамент, который необходимо тщательно укрыть рубероидом в два слоя, и периодически поливать для большего сцепления бетона.
Снимать опалубку можно спустя 10 дней. Также, необходимо обработать наружные стенки фундамента битумной мастикой с приклеиванием рубероида, для гидроизоляции полученного фундамента.
А грунт, который прилегает к фундаменту, обрабатывают полимерными вяжущими смесями и осторожно засыпают к фундаменту, чтобы не повредить установочную гидроизоляцию.
Ленточный монолитный фундамент является наиболее распространенным по сравнению со своим собратом из бетонных блоков, собираемый непосредственно на строительной площадке.
Недостатком такого способа является большое количество стыков, приводящих к быстрому изнашиванию фундамента, срок эксплуатации которого истечет в три раза быстрее, чем фундамент из монолитной заливки.
Приступаем к строительству фундамента под дом
Настольные игры своими руками: пошаговая инструкция
Этап первый.
Роем котлован. В принципе, здесь все предельно ясно, поэтому распространяться на данную тему не будем.
Этап второй.
Основная нагрузка будет припадать на нижнюю область фундамента, поэтому мы должны ее смягчить. Это может быть, к примеру, обычный песок, которым мы засыплем дно котлована, а затем тщательно утрамбуем, периодически поливая песок водой.
Заливка фундамента должны полностью соответствовать всем возлагаемым требованиям, поэтому мы сооружаем специальную опалубку (для этого нам подойдут обычные обрезанные дощечки). Подобный нехитрый ход в скором времени значительно сократит затраты на выравнивание стен фундамента.
Более того, вы сможете контролировать высоту опалубка. Когда дощечка исполнит свою функцию, не спешите ее выкидывать — она отлично послужит вам в качестве стропила.
Этап третий.
Сколачиваем опалубку гвоздями или же стягиваем шурупами, это не имеет значения. Единственное, о чем следует помнить, — при использовании гвоздей шапочки должны быть снаружи. В таком случае стены нашего фундамента будут достаточно ровными, а демонтаж после застывания раствора значительно упростится.
Этап четвертый.
Не забываем о канализационных отверстиях. О них нужно заранее позаботиться, ведь если проделывать дыры уже после застывания основы, то монолитность конструкции будет грубо нарушена.
Также мы говорили, что для пущей прочности необходимо использовать металлическую арматуру, которая должна состоять из двух рядов. Для того чтобы она надежно закрепилась, нужно применить вязальную проволоку — она отлично скрепит между собой перемычки.
Но если вы не имеете такой проволоки, то можете воспользоваться сваркой (хотя мы не рекомендуем данную методику, поскольку она впоследствии она может привести к ржавлению).
Помимо этого, фундамент будет более надежным, если устанавливать арматуру поперек и вдоль. Когда с опалубкой будет покончено, мы проверяем конструкцию на прочность (в противном случае она может сместиться после заливки).
Этап пятый.
Для сооружения нашего фундамента лучше всего использовать легкий бетон, а арматура должна быть из стеклопластика. После этого, пожалуй, и заканчивается этап подготовительных работ. Дальше — непосредственно заливка.
И здесь у вас может возникнуть вполне адекватный вопрос: как залить фундамент под дом правильно? Прежде всего, необходимо правильно рассчитать пропорции раствора, который будет использоваться.
Что нам следует знать о заливке фундамента своими руками?
Перед началом процесса заливки убедитесь, что раствор достаточно густой (если нет, то разбавьте его водой). Желательно предварительно обзавестись глубинным вибратором — это поспособствует равномерному распределению бетона по всему объему фундамента. Кроме того, таким образом удаляются пузырьки воздуха, которые впоследствии могли бы стать причиной разрушения конструкции.
Также следует заранее обозначить уровень, по которому будет заливаться бетон. Когда его зальют, то выравнивают поверхность и удаляют все неровности посредством обычного мастерка.
В случае если вы проводите работы в холодную погоду, необходимо применять специальные добавки, ускоряющие процесс затвердения. Желательно залить всю площадь в течение одного дня, не нужно откладывать.
Что нужно для правильного затвердения фундамента под дом ?
Примерный срок затвердения бетона — две недели. А все это время за ним нужно тщательно ухаживать: увлажнять поверхность, если она будет слишком быстро высыхать, накрывать полиэтиленом в случае дождя.
По прошествии семи дней всю поверхность конструкции закладываем кирпичами — это вытеснит образовавшиеся пустоты.
Касательно опалубки, то ее можно снять уже через три дня. И, наконец, когда все время выйдет, и раствор полностью высохнет, можно приступать к следующему этапу — устройству цоколя, но эта статья, увы, не об этом.
В конце хотелось бы добавить несколько слов о реставрации фундамента: ее нужно делать в несколько этапов, ведь создавать фундамент под готовым строением намного сложнее, нежели с нуля. Но в целом, мы с вами рассмотрели, как залить фундамент под дом.
Уход за бетоном
Уход за залитым фундаментом под дом, осуществляется следующим образом:

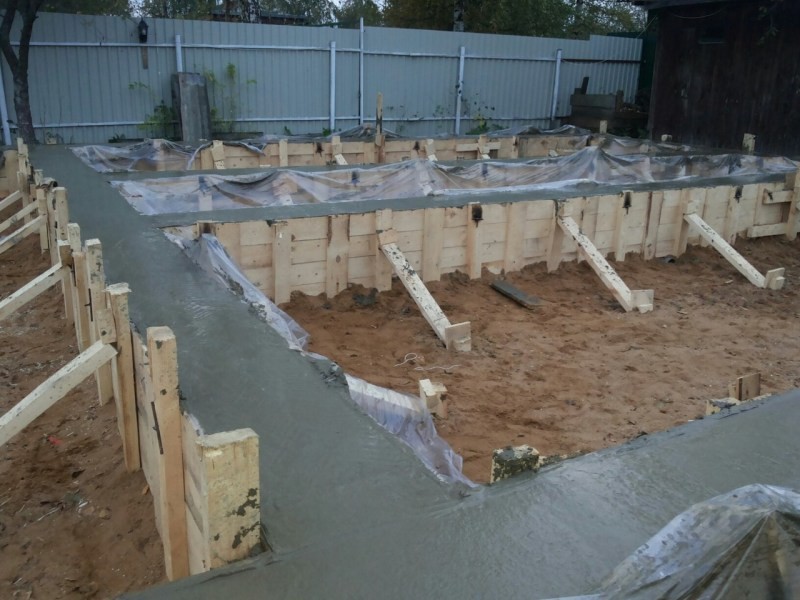

- накрыть водонепроницаемым материалом (например, полиэтиленом);
- в жаркую погоду проливать водой (2-6 раз за сутки).
Строительная поговорка — бетон влагу любит! При пересыхании, возможно растрескивание (вплоть до сквозного). Ремонт растрескивавшегося фундамента, потребует значительных финансовых затрат – вплоть, до демонтажа части фундамента, с последующей заливкой.
Завершая статью, стоит отметить, что изготовленный по всем строительным правилам, фундамент дома, гарантирует целостность постройки – по этой причине, экономить на нем нельзя!
Подготовительные работы
Разметка границ фундамента
Чтобы правильно залить фундамент под дом, нужно уделить внимание разметочным работам и созданию каркаса, в который будет заливаться бетон.
Пошаговая схема для ленточного основания:
- Разметка границ фундамента. Ее можно провести, используя колышки и соединяя их бечевкой. Точность проверяется посредством измерения диагоналей рулеткой и сравнения результата с планом. Помимо внешнего периметра нужно разметить кольями и внутренний.

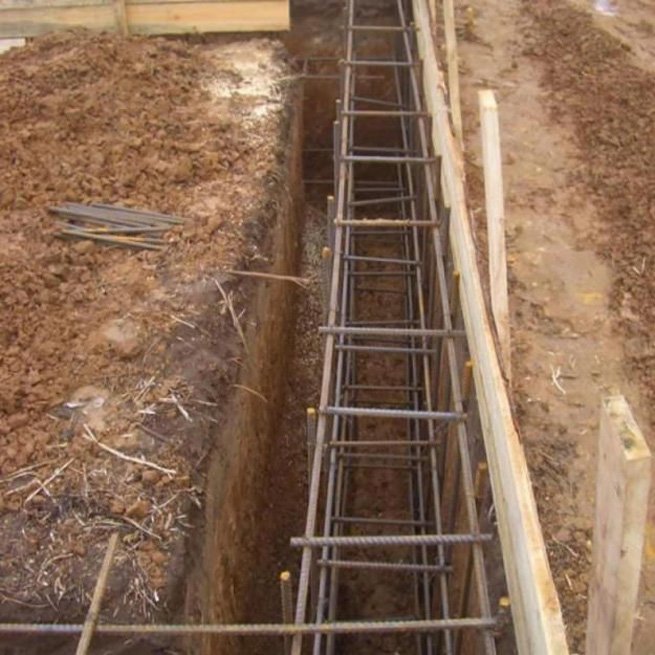

- Следующий этап – выкапывание траншеи под фундамент по имеющейся разметке. Можно выполнить эту работу простой лопатой или поднять слои грунта трактором или экскаватором. Чем массивнее постройка, тем большая ширина будет у траншеи. Канава заглубляется ниже уровня вымерзания грунта (0,7-1,5 м). Дно трамбуется и выравнивается.
- Создание подстилки под фундамент. Сначала насыпается слой речного песка (0,15 м). Утрамбовав его, насыпают 0,2 м щебенки.
- Создание опалубки, задающей границы фундаменту. Ее можно сделать съемной – такая конструкция удаляется из траншеи, когда бетон достаточно застынет – не раньше, чем через 2 недели. С внешней и внутренней сторон ямы задают границы фанерными досками или щитами. Участки соединения снаружи подпираются брусьями. Скрепить доски можно саморезами – это упрощает последующий демонтаж опалубки. Прорези для труб коммуникаций проделывают в щитах заранее. Чтобы дерево не пропитывалось строительным раствором, его обивают полиэтиленом. На очень плотных глинистых грунтах без опалубки можно обойтись. В этом случае делают настил из полиэтилена, чтобы бетон не пересох.

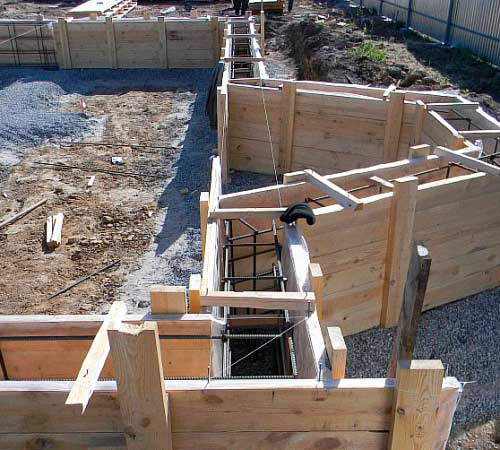

Когда опалубка будет готова, производится армирование основания металлическими прутьями. Их связывают проволочными отрезками. Плотность сетки зависит от массы постройки.
Частые ошибки
Если делать ленточный фундамент своими руками, то необходимо соблюдать технологию и не допускать ошибок. Некоторые недочеты не являются критическими и легко устранимы. Другие, если вовремя их не заметить, могут привести к серьезным трудностям.
- После заливки бетона пропускают операцию по удалению воздуха из толщи материала. Полости значительно снижают прочность бетона и могут привести к его преждевременному разрушению;
- Нельзя рядом с домом рыть открытые ямы, шурфы, делать другие виды углублений. Если их размер превышает глубину залегания фундамента, то в холодное время года он станет промерзать. А основание в этом месте будет склонно к разрушению, что может вызвать проседание стены или перекос здания;
- Заливка без опалубки приводит к чрезмерному расходу бетонной смеси. Расходы на нее полностью перекрывают деньги, сэкономленные на опалубке;
- Недопустимо использование арматуры, размер которой меньше проектной. Бетонное основание не устойчиво к изгибающим напряжениям. На изгиб работает арматура, если она недостаточно прочная, то при неравномерных нагрузках фундамент может разрушиться;
Вынос проектного решения на местность и разработка грунта
Вот, собственно, мы и подошли к ответу на вопрос о том, как сделать ленточный фундамент своими руками. На основании полученных расчетов составляется архитектурный проект здания, после чего на земельный участок наносится разметка. Перед этим предварительно будущую площадку следует расчистить. С нее убирается весь мусор, вырубаются деревья и выкапываются кустарники. Далее снимается верхняя часть грунта таким образом, чтобы получилось углубление толщиной приблизительно от 120 до 150 миллиметров. Однако здесь важно понимать, что глубина ленточного фундамента зависит от критериев, которые были рассмотрены в предыдущем разделе.
Когда строительная площадка будет подготовлена, на ней выполняется разметка углов будущего здания. В местах их расположений вбиваются небольшие деревянные колышки. При этом очень важно, чтобы они были расположены ровно по отношению друг к другу, а также должно соблюдаться правильное расстояние. Чтобы повысить точность выполнения работ, можно сделать деревянные прямоугольники. Между ними протягивается строительная нить.
Чтобы залить правильный ленточный фундамент, необходимо выполнить разметку не только внешних, но и внутренних стен. Она выполняется аналогичным образом. Сперва в нужных местах вбиваются колышки, а затем между ними натягиваются шнуры. Чтобы убедиться в правильности выставления углов, нужно измерить диагонали в каждой из предполагаемых комнат. Если они будут равны, значит, у вас все получилось так, как нужно.
Когда все строительные нити будут протянуты, они по всей длине присыпаются сухой известью. С ее помощью вы сможете обнаружить допущенные ошибки, которые не были выявлены при первичной проверке. Если все в порядке, можно приступать к следующему этапу.
Установка опалубки
Установка опалубки начинается с того, что вы подбираете достойный строительный материал. Это значит, что доски должны быть ровными и одинаковыми, а не бросовым материалом.
Золотое правило любой стройки – качественный материал, — залог успешной стройки.

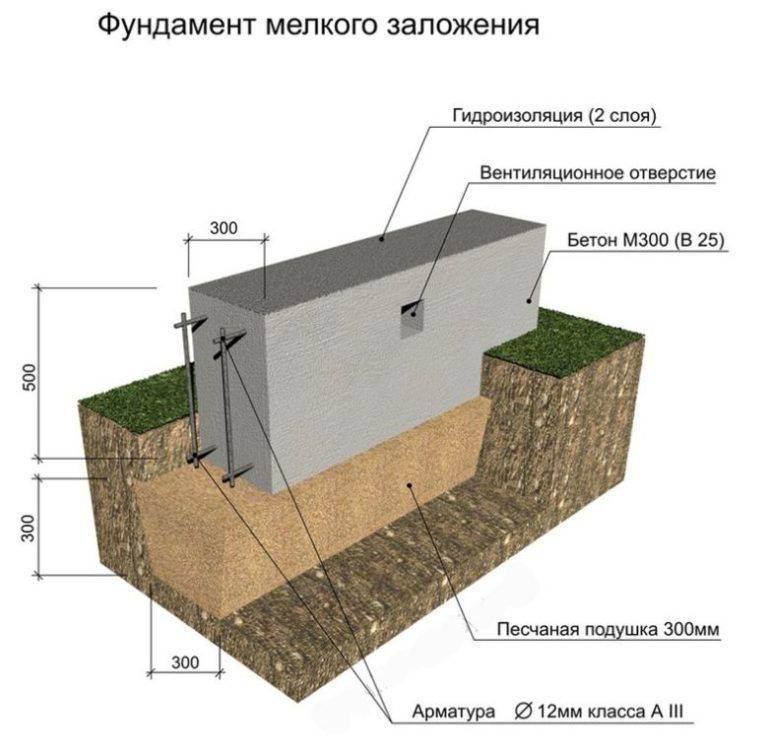

Не используйте слишком тонкие доски, чтобы не допустить образование щелей между ними, а также, что бы доски не прогибались. Толщина бетонного основания должна соответствовать высоте стен опалубки (потом легче будет ровнять).

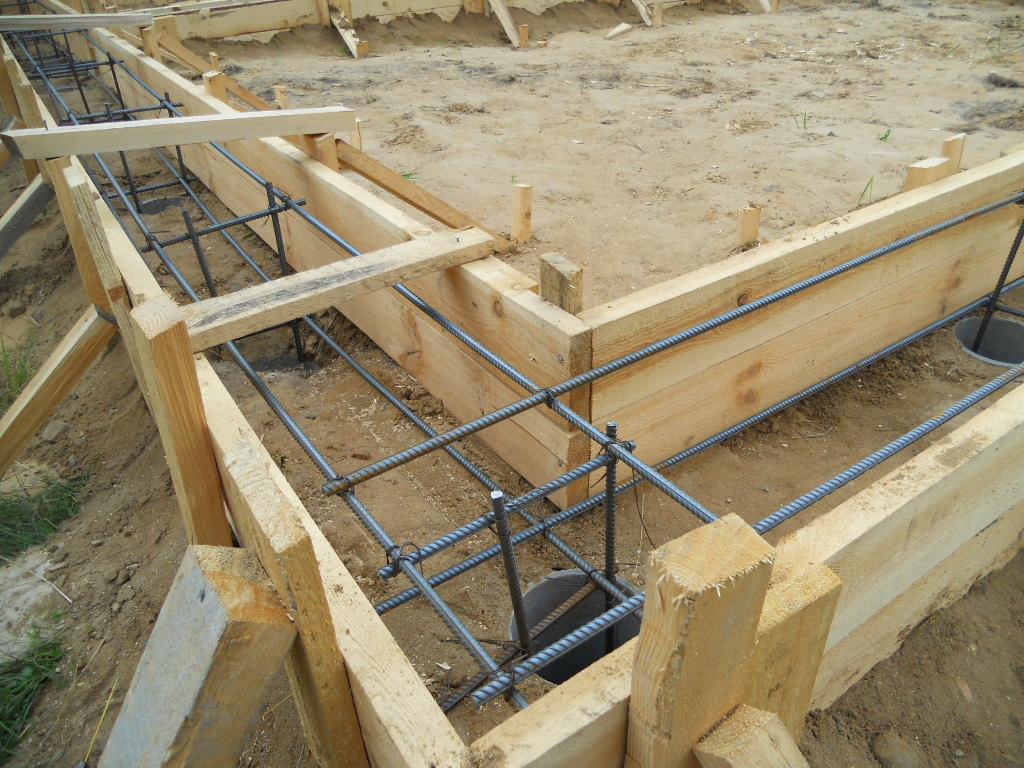

Стенки опалубки необходимо укрепить перемычками, тем самым обеспечиваете прочность. После установки перемычек, необходимо оборудовать внутреннюю стенку деревянных досок полиэтиленовой пленкой (изоляцией).
Разбивка на местности
Разбивка на местности будущего фундамента На начальной стадии строительства осуществляется разбивка участка под будущий фундамент, которая проводится согласно принятого к исполнению проекта постройки. В процессе разбивки производится обозначение контуров будущего сооружения на местности; причём делается это при помощи специальных колышков и веревки. В ходе разметочных работ на местности наносятся отметки, относящиеся не только к габаритам сооружения в целом и расположению элементов его капитальной конструкции, но также и касающиеся необходимой ширины фундамента, соответствующей, как правило, толщине будущих стен (с поправкой на 10-15 см. в сторону увеличения).
